4月21日,尤溪县发展和改革局发布尤溪县2025年第一季度末分布式光伏接入电网承载力信息。
数据显示,一季度尤溪县已接入分布式光伏容量210.45MW,在途容量9.87MW,可新增开放容量21.61MW。
详情如下:
尤溪县2025年第一季度末分布式光伏接入电网承载力信息
根据《国家能源局综合司关于印发开展分布式光伏接入电网承载能力及提升措施评估试点工作的通知》(国能综通新能〔2023〕74号)文件精神,国网尤溪县供电公司对分布式光伏接入电网承载力进行评估测算,截至2025年第一季度末尤溪县分布式光伏已接入容量210.45兆瓦,在途容量9.87兆瓦,可新增开放容量为21.61兆瓦。

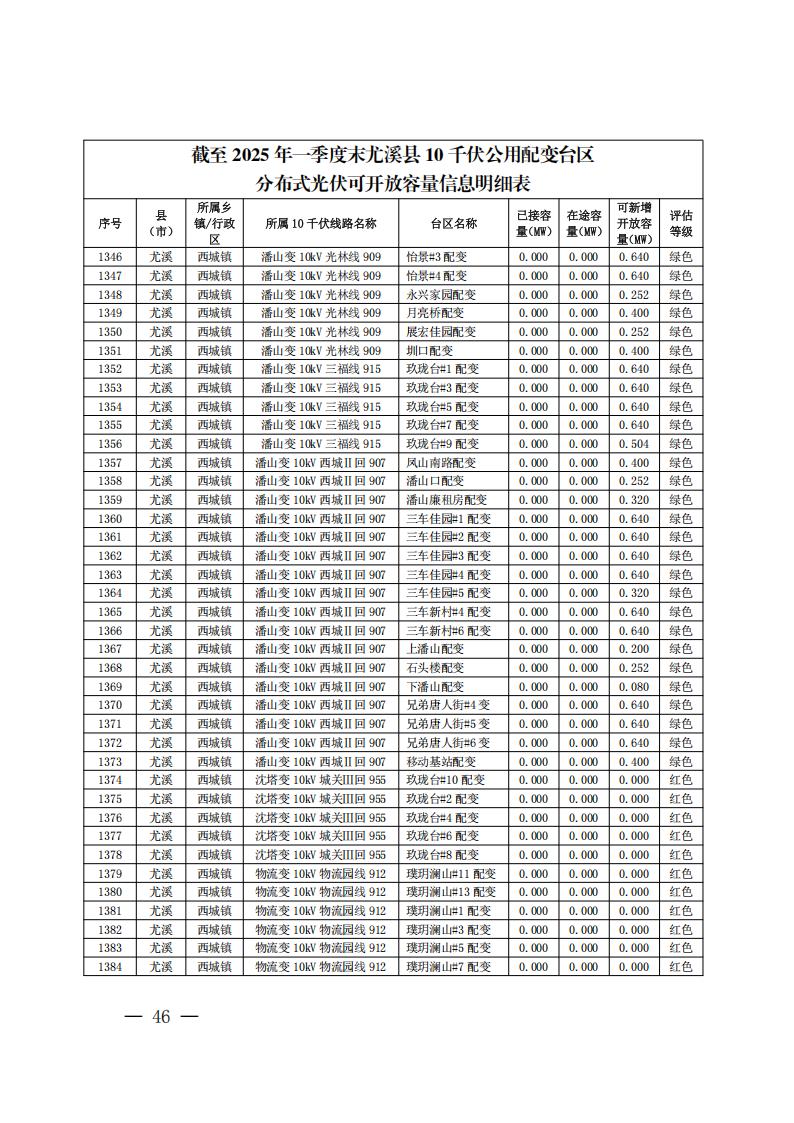

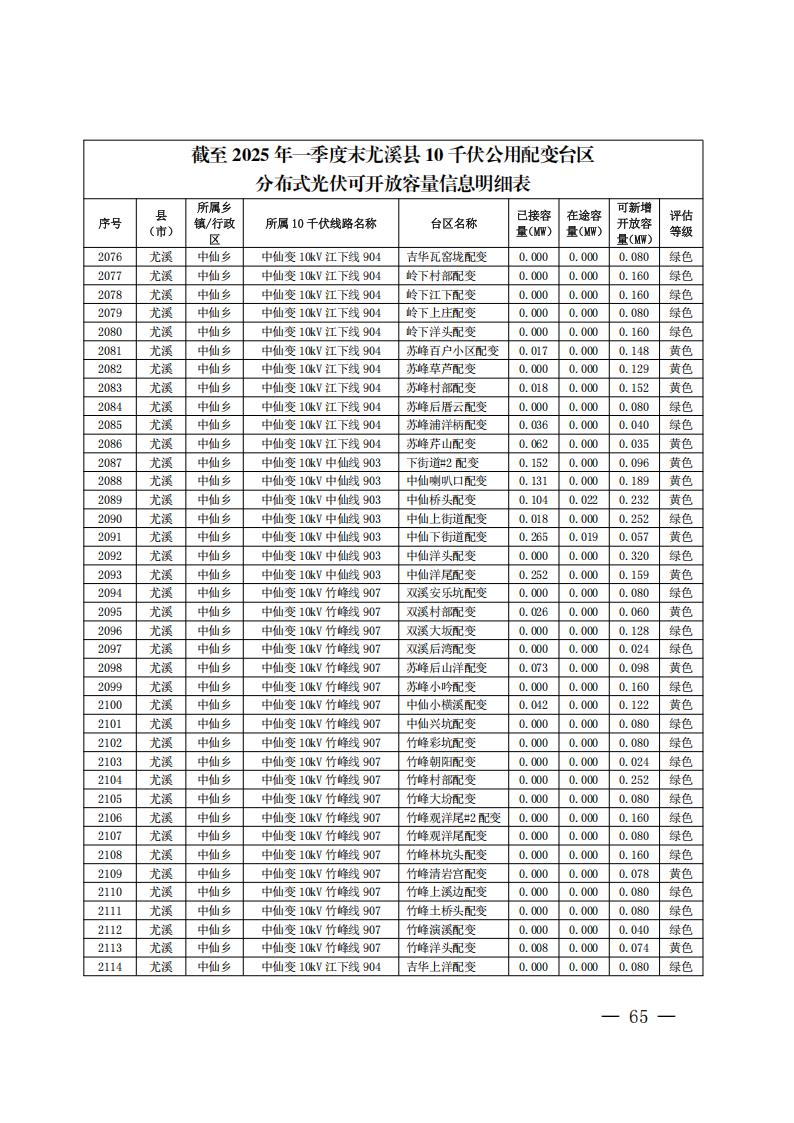

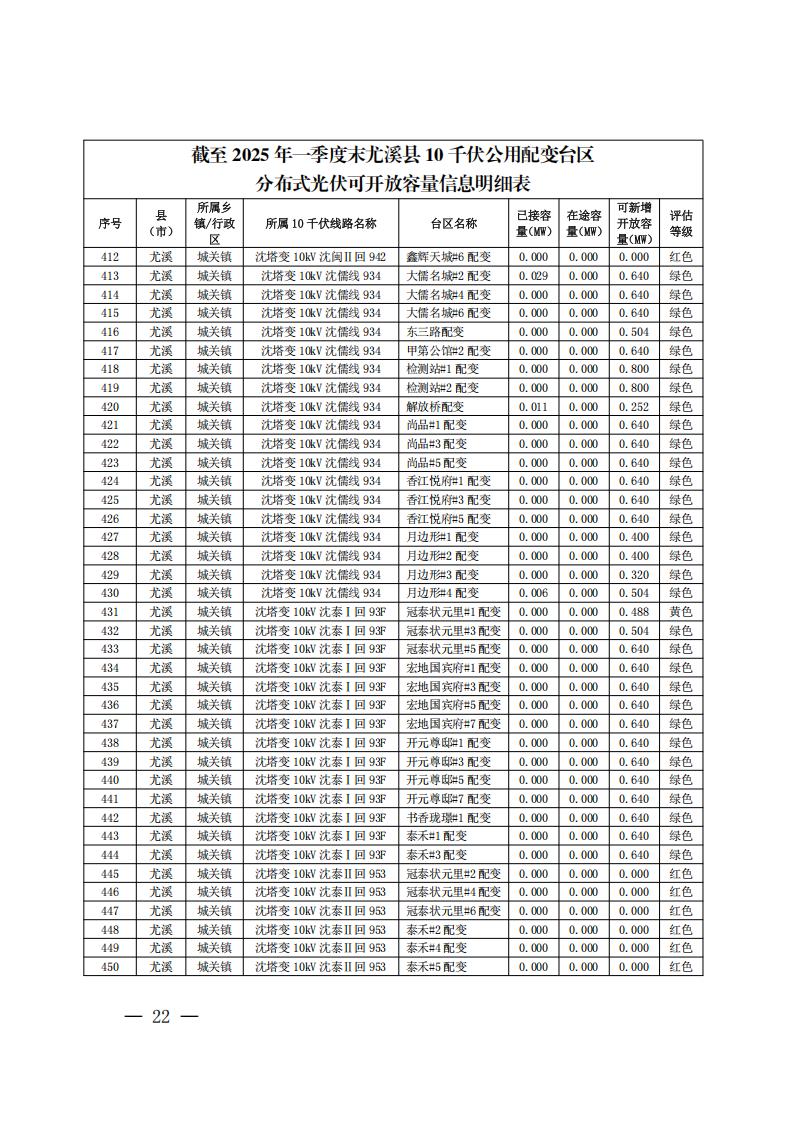

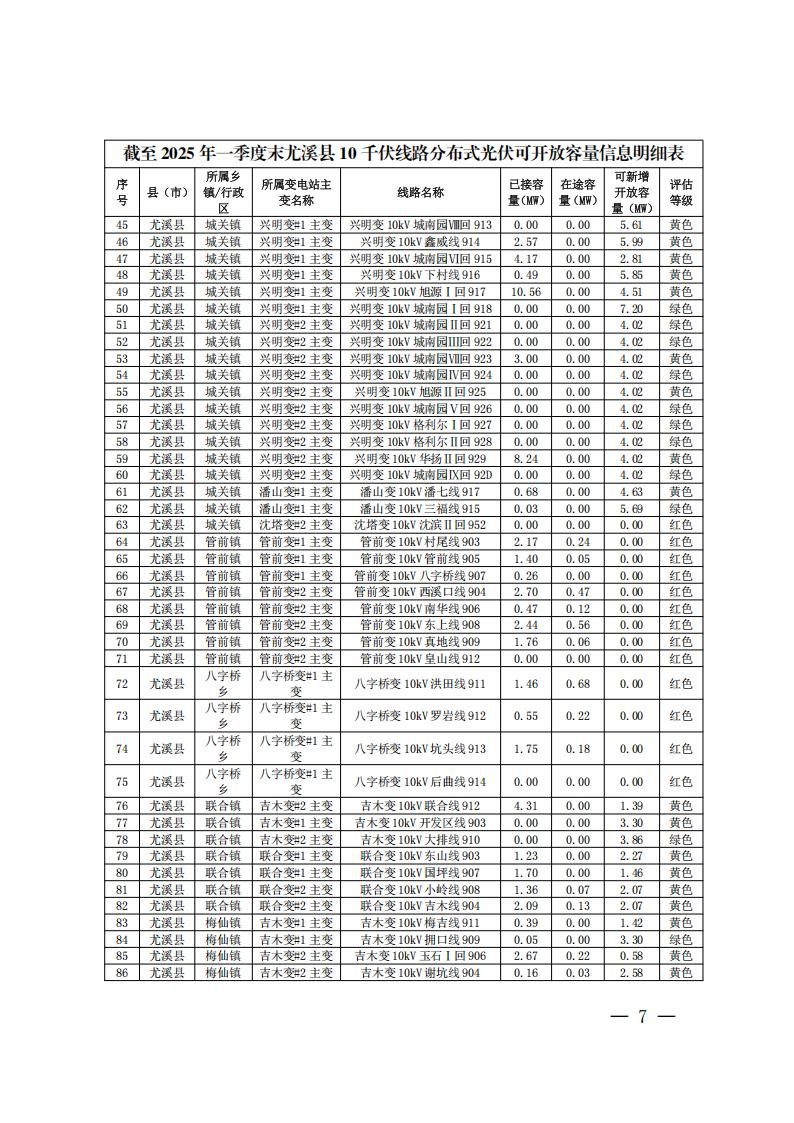

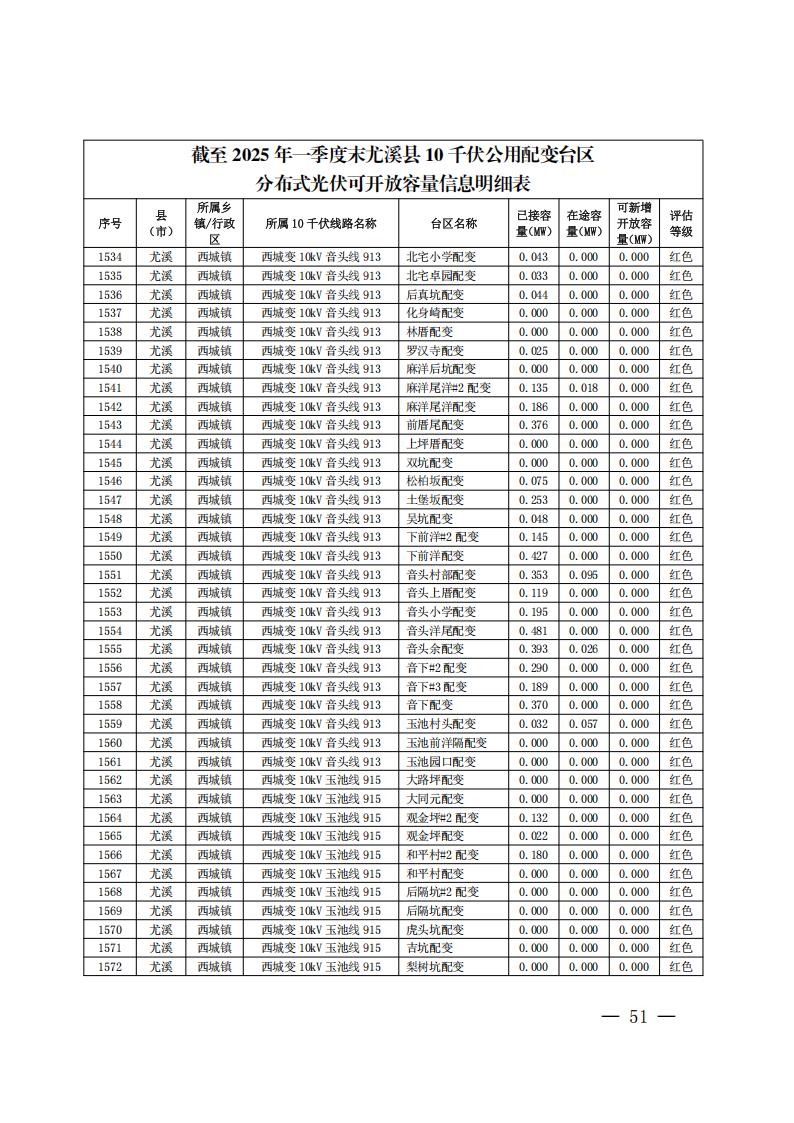

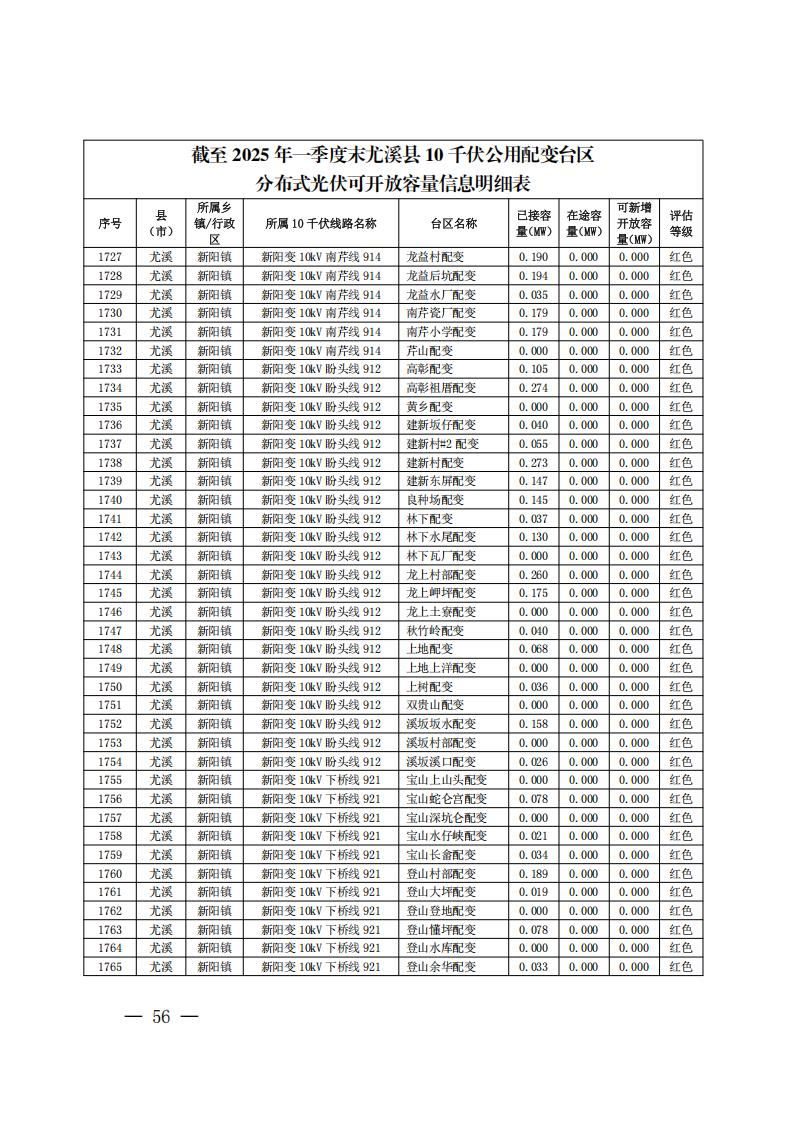

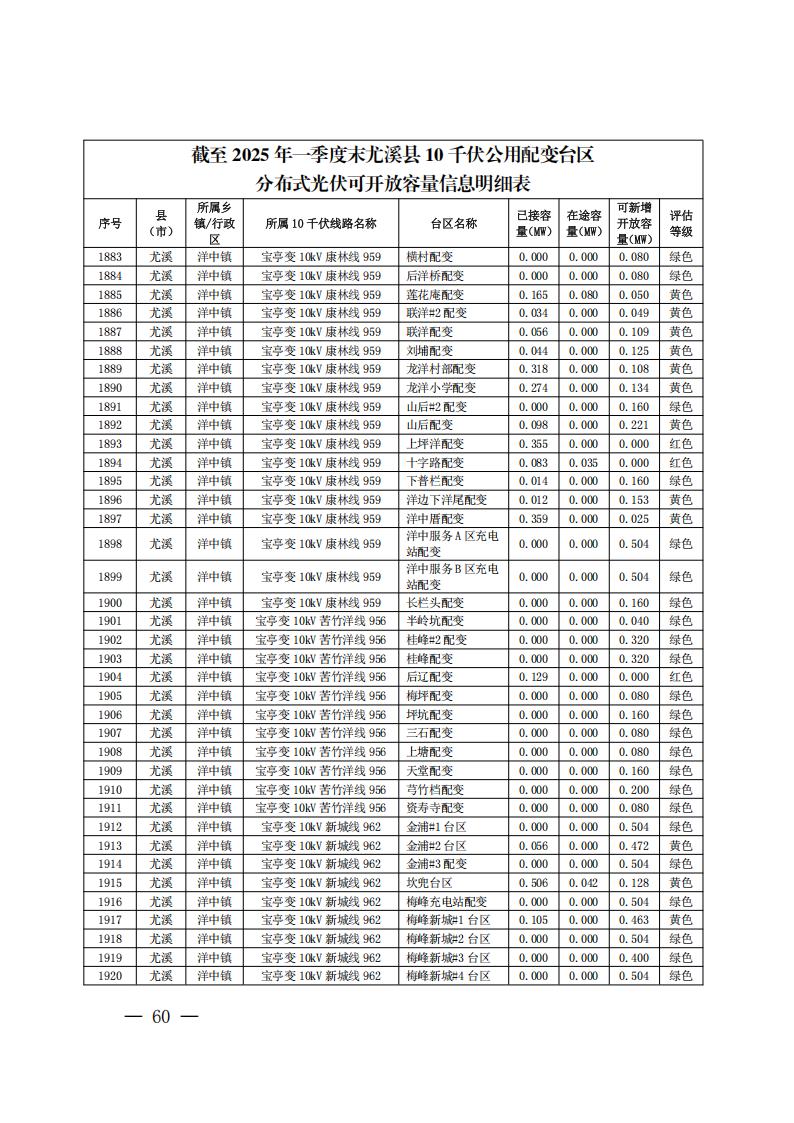

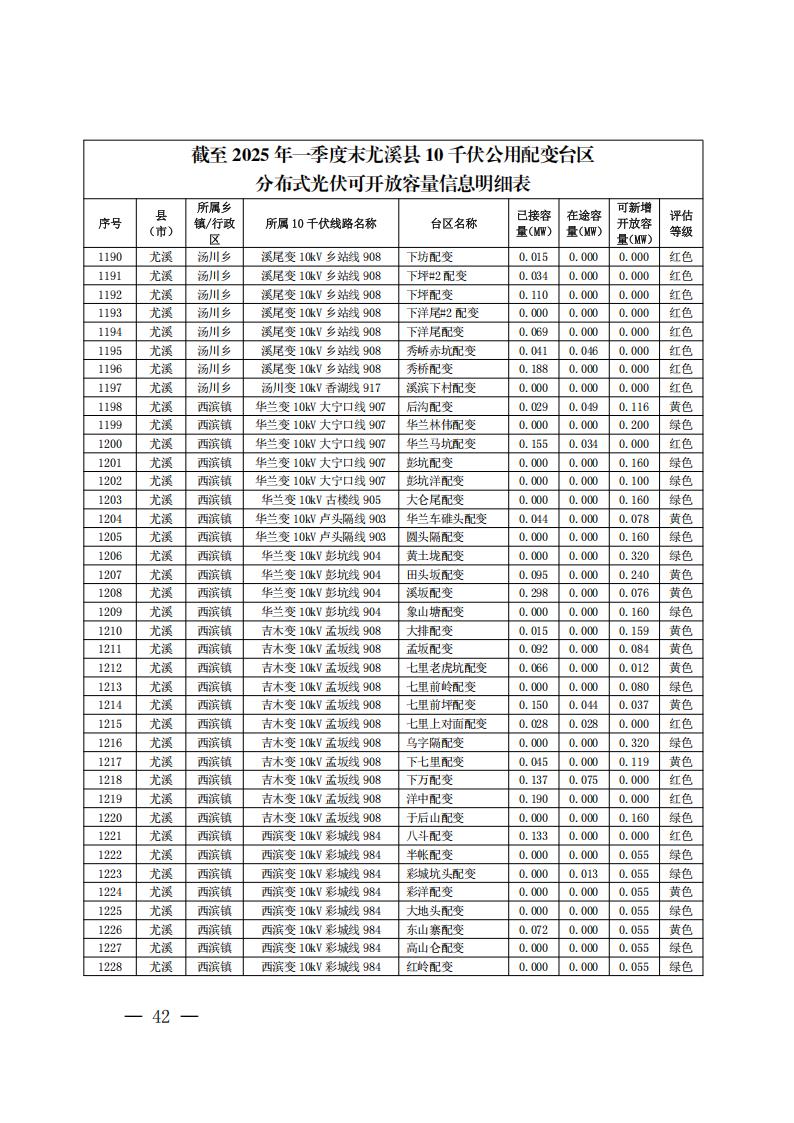

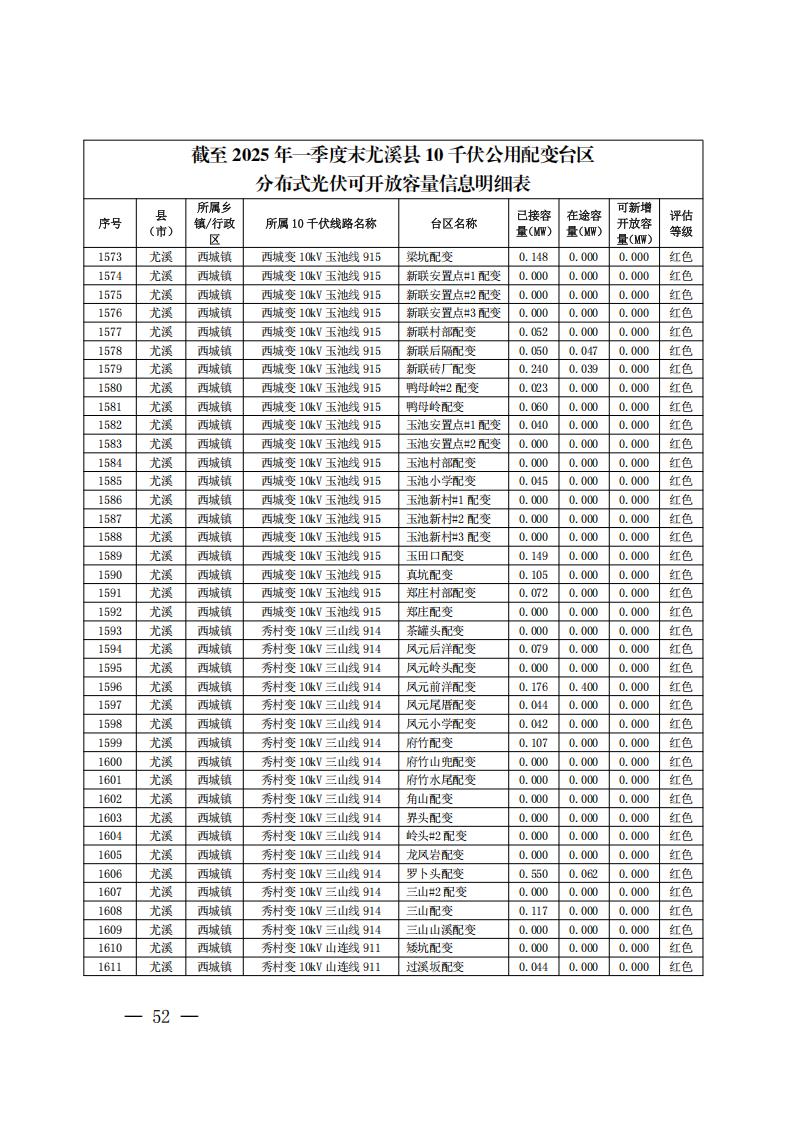

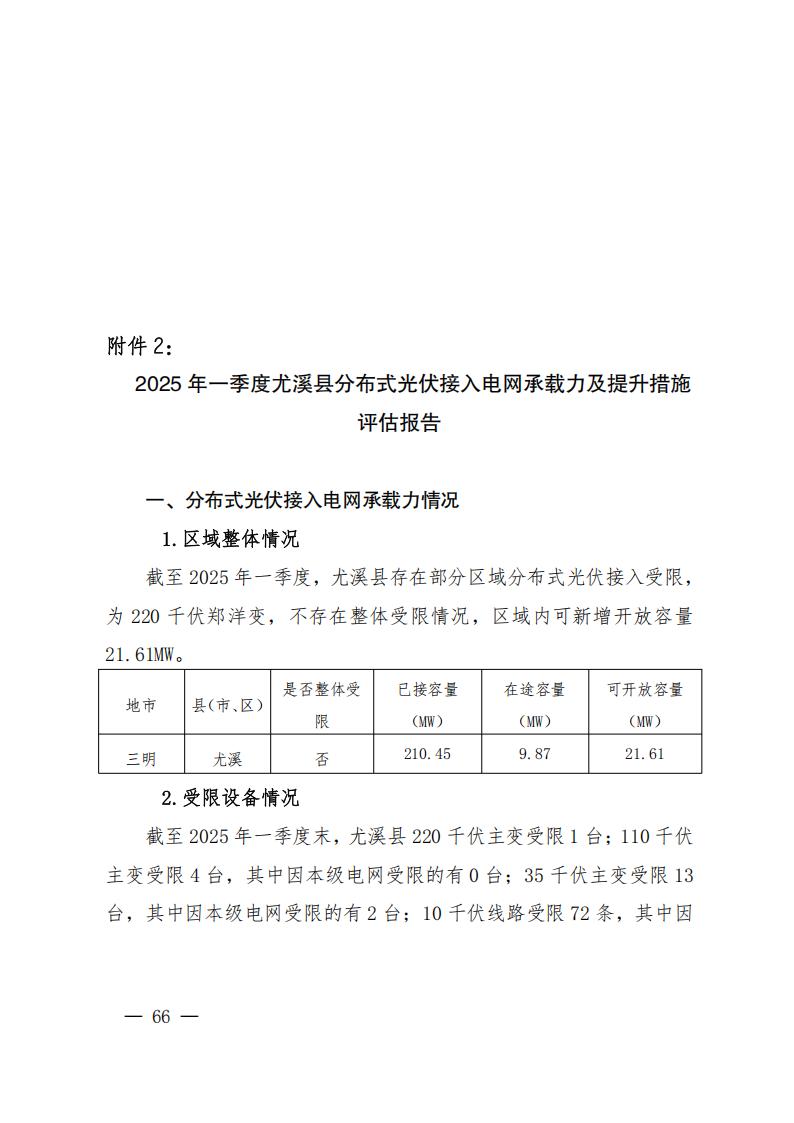

附件:国网福建省电力有限公司尤溪县供电公司关于报送尤溪县2025年第一季度分布式光伏接入电网承载力信息的函(尤电函〔2025〕3号)
尤溪县发展和改革局
2025年4月21日
