新能源新闻资讯
政策|项目|技术

全球最大在建海上风电场!最新进度

目前,Dogger Bank A风电场已经完成了6根单桩基础安装,该风电场是Dogger Bank项目的第一阶段,共计95根单桩。

3.6吉瓦的Dogger Bank是世界上最大的在建海上风电场,由三个阶段组成,装机容量均为1.2GW。总共将安装277根单桩和过渡件。

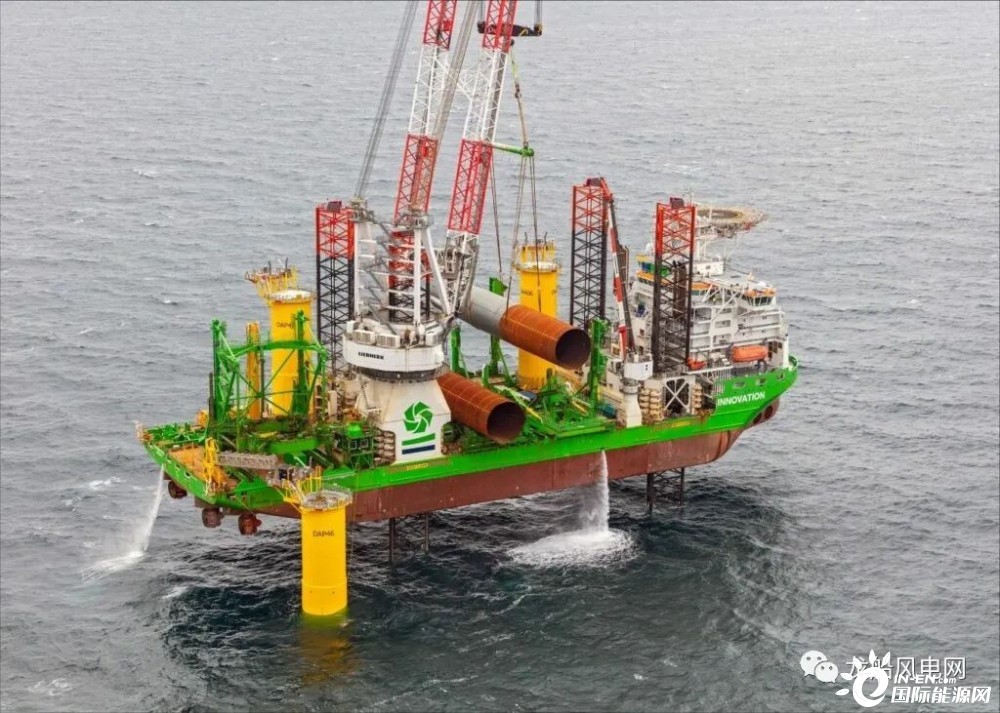

7月下旬,DEME的安装船“Innovation”在距离约克郡东海岸约131公里处安装了第一个风机基础。

单桩基础由Wood Thilsted设计,经过优化,可以应对北海Dogger Bank地区具有挑战性的波浪荷载,安装在水深达32米、距离海岸130公里处。

风机安装预计在2023年春季开始。

根据项目最新进展,挖沟船“Grand Canyon III”已经完成了Dogger Bank A出口电缆的掩埋作业。

为了完成电缆保护工作,“Flintstone”号正沿着Dogger Bank A的出口电缆路线进行岩石充填作业。这项工作预计将于八月中旬完成。

Dogger Bank风电场将于2026年完工,每年为600万英国家庭供电。

该项目由SSE Renewables(40%)、Equinor(40%)和Eni Plenitude(20%)共同拥有。

SSE Renewables负责项目的开发和建设,Equinor负责运营,其预期运营寿命约为35年。

未经允许不得转载:中国能源资讯网 » 全球最大在建海上风电场!最新进度
