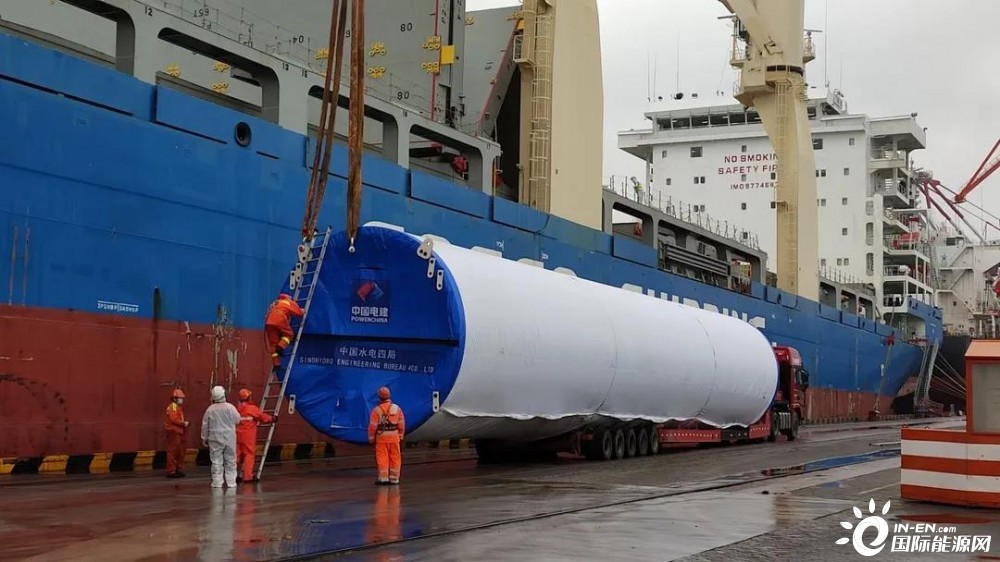

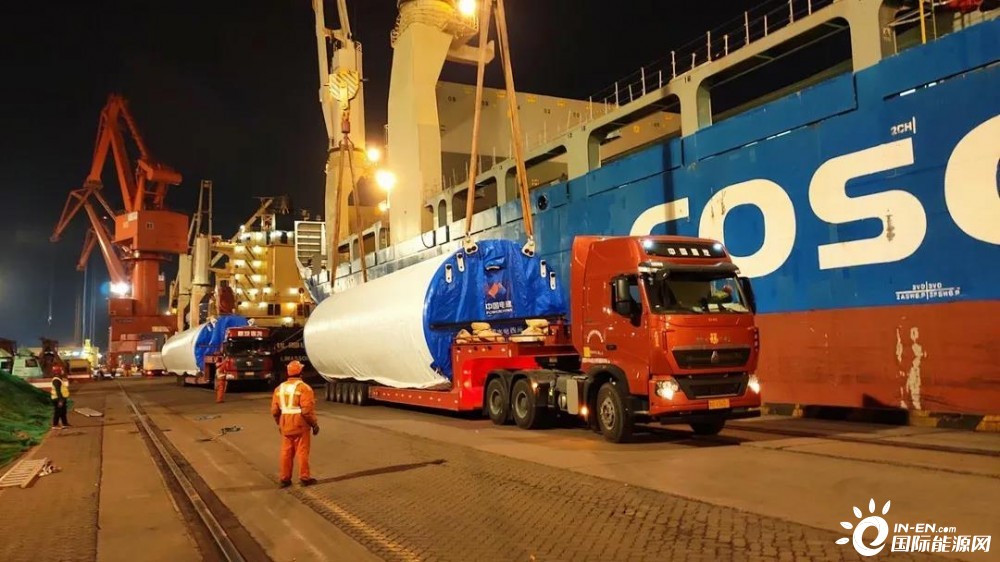

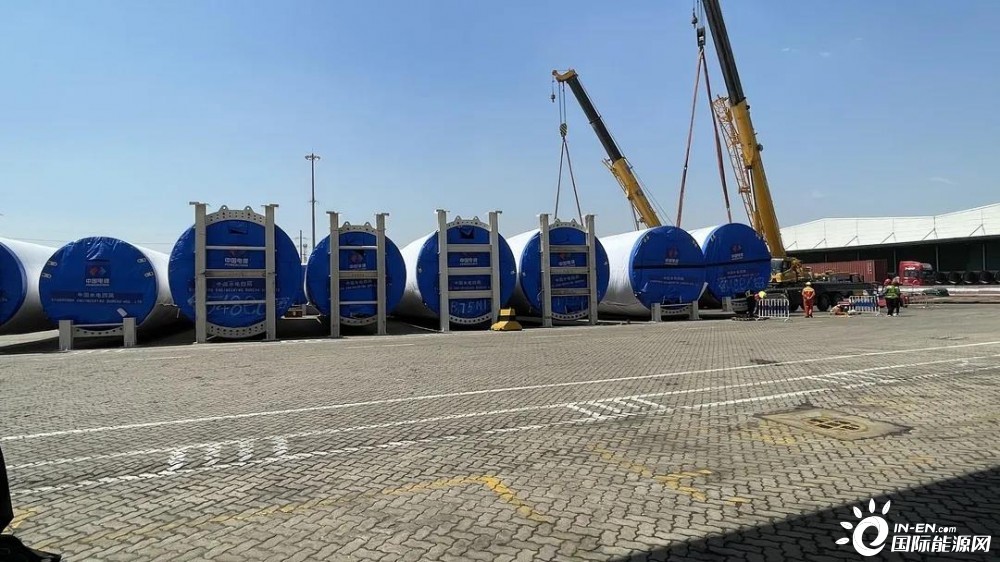

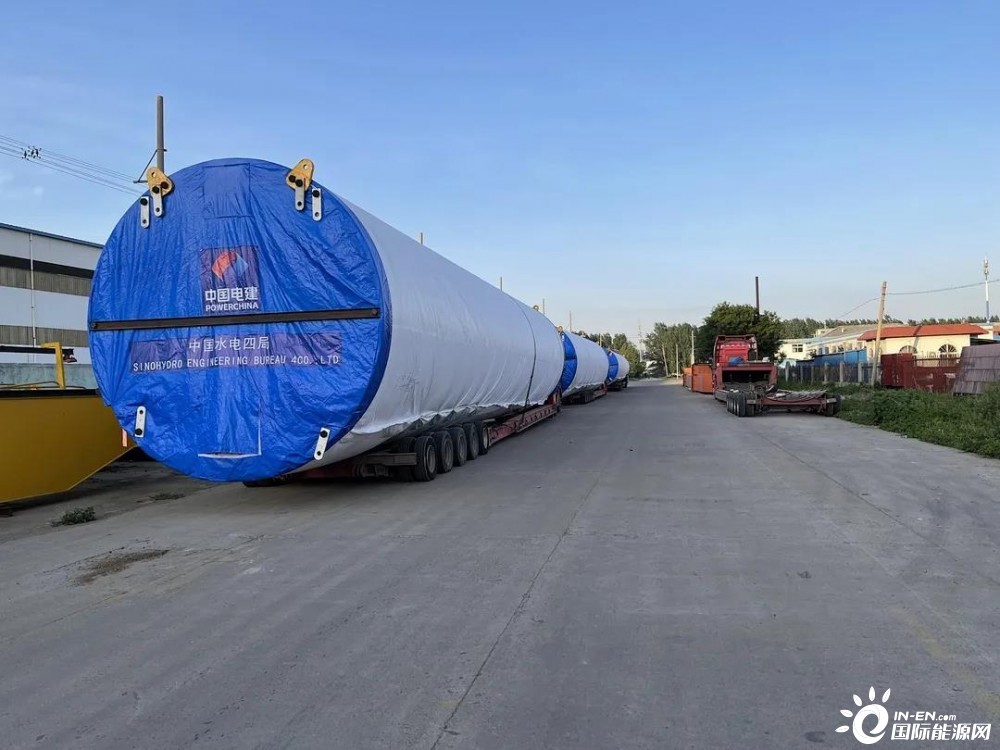

越南昆嵩50兆瓦风电场项目塔筒顺利完成发货任务

7月13日,由中国水电四局(酒泉)新能源装备有限公司承制的越南昆嵩50兆瓦风电场项目塔筒顺利完成发货任务。

越南昆嵩50兆瓦风电场项目总建设规模50兆瓦,安装8台运达WD156-3000-95米风电机组、8台运达WD140-2500-90米风电机组及2台运达WD140-3000-90米风电机组,塔架最大高度达92.3米,单节塔架最大重量达74.877吨。

该项目作为酒泉新能源公司签订的首个越南风电项目,自合同签订以来,酒泉新能源公司高度关注,领导统筹部署,各部门明确分工。经营部积极与业主方沟通落实商务事宜,为项目开工提供资金保障;技术部门对工艺图纸进行了严格审核,确保项目开工前将工艺文件准确无误下发;物资部门第一时间与各原材料生产厂家取得联系,安排专人跟踪进度,确保各原材料按计划到厂。

项目执行过程中,酒泉新能源公司胶州基地克服工期紧、任务重等困难,为保证项目如期履约,制定了一系列施工措施。一是夯实基础,未雨绸缪。多次召开工艺技术及质量交底会,确保工作人员熟悉工艺技术要求,严格按图施工、严把质量关,全面加强现场技术指导及质量监督工作,有效确保产品的优良性,避免因返工造成各工序生产周期延长。二是审时度势,对症下药。制定详细的生产计划,在多项目同时交叉进行的情况下,找准制约因素,及时从其它基地抽调附件安装人员突击作业,快速缓解场地压力,最大程度提高了设备利用率。三是群策群力,万无一失。酒泉新能源公司协同运输单位从人员车辆、行车线路、安全措施等方面进行了精心安排,制定科学严谨的管理方案,发货前对车辆状况和塔筒绑扎情况进行复查,确保所有塔筒安全顺利完成发货。

越南昆嵩50兆瓦风电场项目塔筒顺利完成发货,为后期现场吊装奠定了基础,也为业主提交了一份满意的答卷。酒泉新能源公司将以此为契机,持续提升项目履约管理能力,助力转型升级迈上新台阶。
