根据国家能源局发布1-9月份全国电力工业统计数据。据国际能源网/风电头条整理,1-9月,我国6000千瓦及以上电厂风电装机容量17592万千瓦,同比增长11.4%;新增风电装机容量1261万千瓦,同比增加236万千瓦;全国风电设备累计平均利用小时数为1565小时,同比增加178小时;风电工程投资累计完成346亿元,同比减少12.9%。
月核准

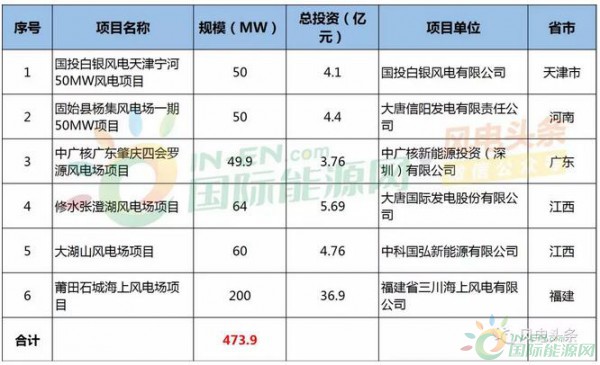

国际能源网/风电头条根据公开信息整理了2018年10月份核准的风电项目,10月份核准的风电项目有6个,装机规模为473.9MW,分布在河南、广东、江西、福建、天津等5个省市,其中江西有2个项目,装机规模124MW,广东、河南、天津均有1个项目,装机规模分别为49.9MW、50MW和50MW,福建1个海上项目,装机规模200MW。
月中标
据风电头条整理,2018年10月份公开发布的风电中标项目共64个,项目主要分为七大类,设备电缆采购、安装施工工程、监理监测、勘察勘测、环评报告和其他;其中设备电缆采购类最多,共24个项目,其次是安装施工工程共18个项目,监理监测共7个项目,勘察勘测设计有2个项目,环评、报告类有8个项目。

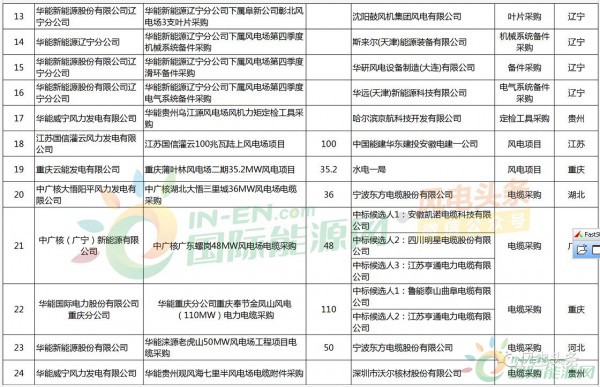

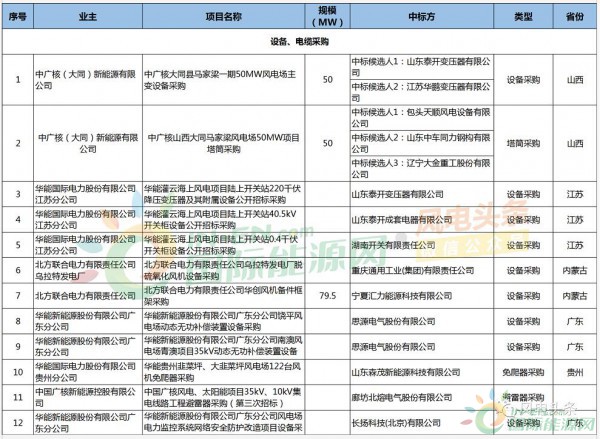

设备、电缆采购类:共24个项目,分布在山西、江苏、内蒙古、广东、贵州、辽宁、贵州、湖北、河北、重庆等10个省市。

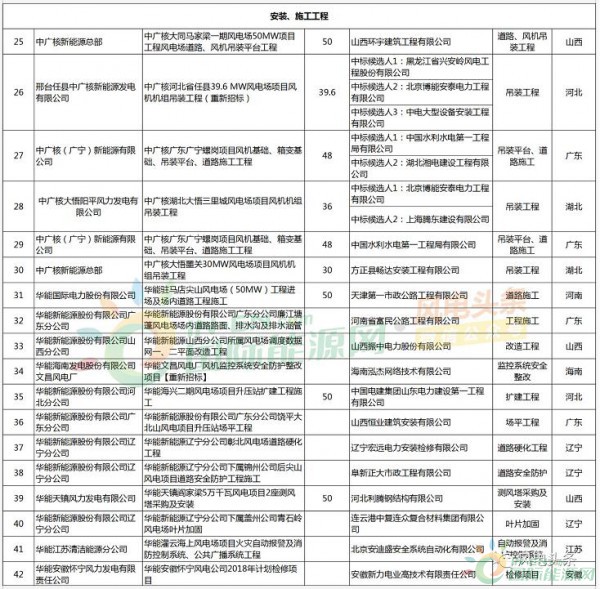

工程安装施工类:共18个项目,主要为风机吊装、安装、改造扩建及基础工程,中国电建集团山东电力建设第一工程中标华能海兴二期风电场项目升压站扩建施工工程。

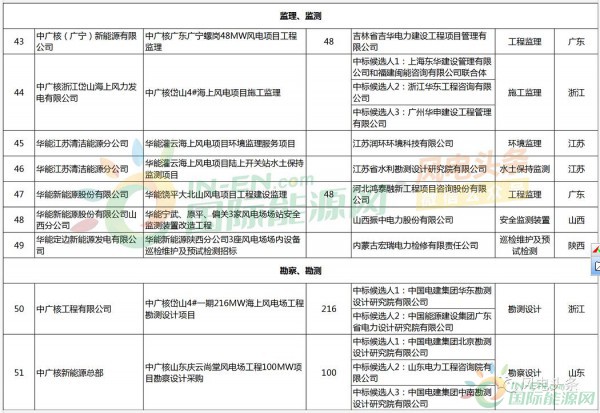

工程监理勘测类:共7个项目,吉林省吉华电力建设工程项目管理公司中标中广核广东广宁螺岗48MW风电项目工程监理,江苏润环环境科技中标华能灌云海上风电项目环境监理服务项目。
勘察勘测类:共2个项目,分布在浙江和山东,分别为中广核岱山4#一期216MW海上风电场工程勘测设计项目和中广核山东庆云尚堂风电场工程100MW项目勘察设计采购项目。

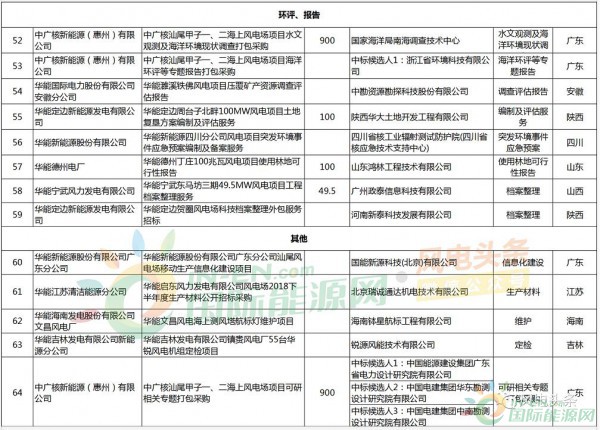

环评、报告和其他:共13个项目,涉及环评报告类项目共4个,评估报告2个,档案整理2个,维护、定检各1个。国家海洋局南海调查技术中心中标中广核汕尾甲子一、二海上风电场项目水文观测及海洋环境现状调查打包采购。
并网项目
(注:如有遗漏,欢迎大家留言补充)

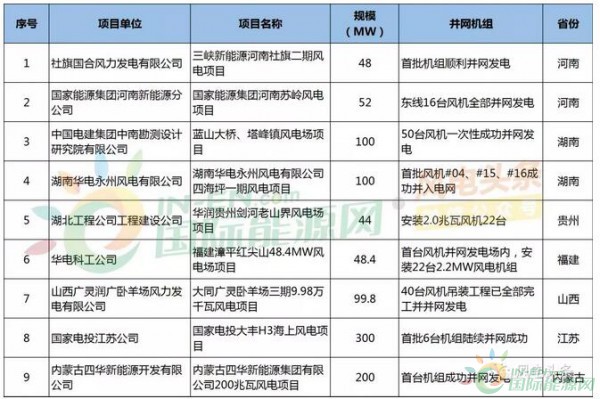

三峡新能源河南社旗二期风电项目
首批机组并网发电
10月12日,河南省社旗县,经过一天紧张的带电调试,三峡新能源河南社旗二期48兆瓦风电项目首批机组顺利并网发电。
社旗风电场位于河南省社旗县下洼镇境内,距离社旗县城约40公里,项目规划总装机容量为96兆瓦,设计安装48台单机容量2兆瓦风电机组,分两期建设(一、二期均为48兆瓦),共用一座110千伏升压站。
该项目是集团公司在河南省投资建设的首个风电项目,2017年12月10日,一期48兆瓦风电项目全部并网发电。
二期项目设计年上网电量约1.99亿千瓦时,与相同发电量的火电相比,每年节约标准煤约8万吨,相应减少二氧化碳排放约20万吨。
在二期项目反送电及并网工作最后冲刺阶段,项目建设团队始终奋斗在项目一线,认真对集电线路、风机及场内一、二次设备开展多轮排查,及时发现并消除各类缺陷,确保了反送电和并网工作一次成功。
河南苏岭风电项目东线16台风机
全部并网发电
10月14日20点33分,苏岭项目6号风机成功并网,标志着该项目东线16台风机全部并网发电。
自国庆节以来,苏岭项目部放弃节假日休息时间,与施工单位通力合作,加大施工现场协调力度,加快项目安全施工进度,使项目节点目标顺利完成。
下一步苏岭项目部将全力协调西线工程,加快施工步伐,争取早日完成新能源分公司下达的任务指标,实现项目全部投产。
湖南蓝山大桥、塔峰镇风电场50台风机
一次性成功并网发电
10月20日,由中国电建集团中南勘测设计研究院有限公司在湖南省永州市蓝山县投资建设的蓝山大桥、塔峰镇风电场全部50台风力发电机组实现并网发电。
蓝山大桥、塔峰镇风电场总装机10万千瓦,项目于2017年4月开工建设,11月完成全部风机基础浇筑,2018年1月完成全部风机吊装。项目建成后,由于与风电场配套的送出工程(线路长度38公里)建设进度滞后,今年以来,当地政府积极协调地方电网和施工方,紧密跟进施工进度,协助解决影响工程建设的塔材供应、征地阻工等问题,促成送出工程线路2018年10月10日全线拉通,10月13日完成风电场升压站受电,10月20日成功实现50台风力发电机组一次性全部并网发电。
湖南四海坪一期项目
首批风机成功并网
湖南华电永州风电有限公司四海坪一期风电项目顺利通过启委会验收,首批风机#04、#15、#16成功并入电网,风机运行各项参数正常,正式向电网输送功率。
永州公司是集团在湖南区域首家与民营企业深度合作的混合所有制企业,同时也是集团第一个按新的投资管理办法开工建设和第一个在风电进行执行概算管控的项目。公司旗下四海坪项目位于湖南省永州市蓝山县浆洞瑶族乡,新建道路53公里,装机容量100WM,共安装50台单机容量2WM风机。
首批风机的并网发电,为年底实现高质量通过“240”投产的目标打下坚定的基础。永州公司将以成为湖南区域标杆型风场为目标,大力推进风机并网及风场生产运维工作,为华电在湘事业的高质量发展添砖加瓦。
贵州老山界风电项目
首批风机并网发电
日前,由湖北工程公司工程建设公司承建的华润贵州剑河老山界风电场首批风机成功并网发电。
华润电力老山界风电项目转接工程装机总容量44兆瓦,安装2.0兆瓦风机22台。自2018年6月8日开工以来,受恶劣天气及地质条件等因素影响,项目施工进度计划多次更改。为了抢工期,湖北工程公司工程建设公司贵州老山界风电项目部进行周密部署、采取有效措施,克服了高山地区恶劣的气候及施工条件,全力推进风电场项目建设。项目部全体员工发扬团结拼搏、主动担当的精神,通过不懈努力,实现了首批风机机组并网发电,取得了阶段性胜利。
福建漳平红尖山48.4MW风电场项目
首台风机并网发电
9月30日,华电科工公司总承包建设的漳平红尖山风电场项目顺利完成首台风机并网发电。
漳平红尖山风电场项目于2017年12月19日开工建设,场内安装22台2.2MW风力发电机组,总装机容量为48.4MW。工程自开工建设以来,项目部克服了雨季施工、高温天气、设备进场困难等不利因素,团结一致,精心组织,合理安排施工进度,顺利完成了首台风机并网发电,为后续风机全部投产奠定了良好的基础。
大同广灵卧羊场三期9.98万千瓦
风电项目并网发电
日前,广灵县政府通报了广灵县11项重点工作取得新进展,涉及两个风力发电项目,其中卧羊场三期9.98万千瓦风电项目已完工投产。
广灵卧羊场三期9.98万千瓦风电项目。共累计完成投资81000万元,40台风机吊装工程已全部完工并并网发电。目前,正在开展消缺工作。
国家电投大丰H3海上风电项目
首批机组并网成功
9月28日,由江苏公司代建上海电力大丰H3#300MW海上风电项目首批6台机组陆续并网成功。此次首批机组并网成功,标志着该项目又一重大里程碑节点的顺利完成。
这是国家电投江苏公司继建成投运滨海北H1#100MW、滨海北H2#400MW项目后,建设的第三个海上风电项目。国家电投江苏公司高度重视项目并网工作,持续关注工作进程,在有限的施工窗口期,强化精细管理和执行力,以精益求精的态度完成并网前各项试验测试及风机调试,确保了并网工作的顺利进行。该项目不仅能节约煤炭资源,更可减少燃煤的负面环境效应,非常有利于环境保护。
内蒙古四华新能源200兆瓦风电项目
首台机组并网发电
日前,内蒙古四华新能源开发有限公司200MW风电项目首台机组成功并网发电。
内蒙古四华新能源风电项目位于乌拉特中旗巴音乌兰苏木境内,总投资16亿元,建设规模200MW,选用单机容量为2500KW风机共安装80台,以220KV电压等级线路接入白同220KV风电汇集站。该项目于2016年10月取得市发改委核准,2017年5月第一台风机基础开挖,截至目前开挖60台基础,吊装完成9台风机,2018年9月30日线路通过自治区电力质监站验收,反送电成功,于10月1日首台机组成功并网,剩余机组安装工程仍在紧锣密鼓地开展,逐步实现并网。
