5月28日下午6点30分,历时11个小时的连续作业,清洁能源公司蒲叶林风电二期项目完成了最后一台风机基础(底座)浇筑。至此,蒲叶林风电二期项目16台风机基础全部浇筑完成。

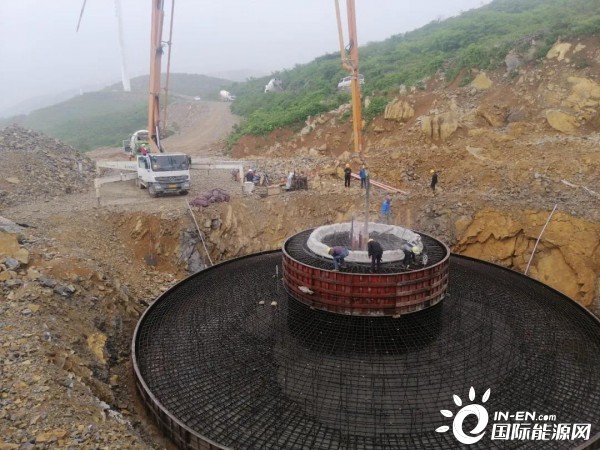

蒲叶林风电二期项目2号机位进行基础浇筑
本项目风机机位基础采用C15毛石混凝土作基础垫层,C40商品砼作为风机基础。基础半径为9.2米,混凝土总体积532.17立方米,每个机位使用钢筋44.48吨。由于本项目所设计的风机基础属于大体积混凝土浇筑,质量的把控十分重要,因此该公司在原材料、外加剂、浇筑前准备、浇筑过程、浇筑后的养护等质量把控上尤为注重,严格按照规范要求对原材料进行取样送检,对基础锚栓组件水平度、接地、钢筋、模板、预埋件进行严格验收,在施工过程中严控施工工艺,浇筑完成后按规范要求对其进行养护。
风机基础的全部浇筑完成,为后续机电吊装工作抢得了时间,也推进了该项目总体施工进度。
