大唐山东新能源分公司郓城风电一期工程风机基础浇筑圆满完成

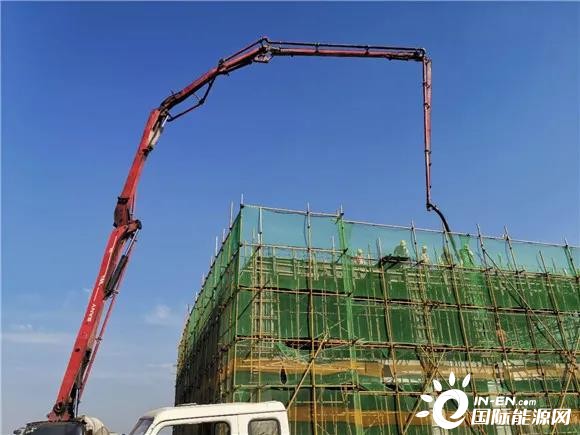

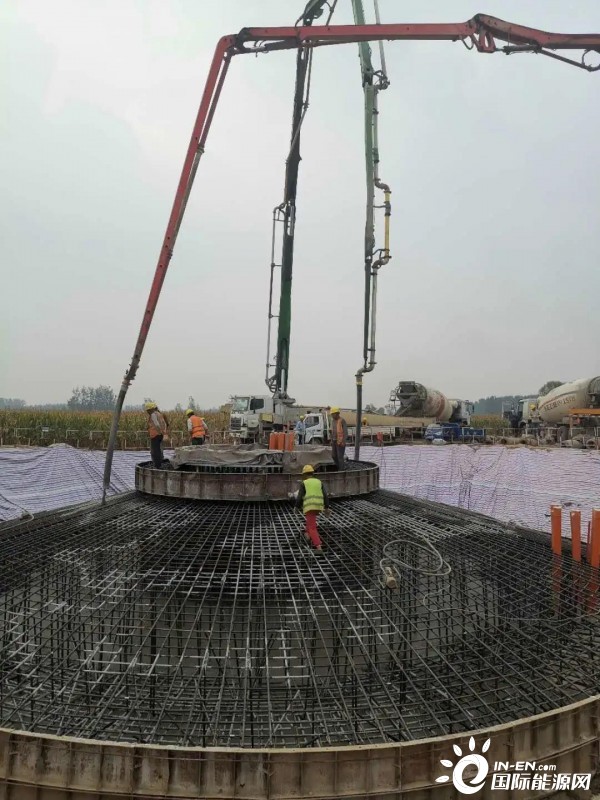

新能源分公司正在积极推进风电建设“百日攻坚”行动,9月25日,随着最后一车混凝土成功灌注T4风机基础,郓城风电一期工程20台风机基础全部浇筑完成,比计划提前了4天,为该项目“保电价”任务的完成争取了时间,打下坚实基础。

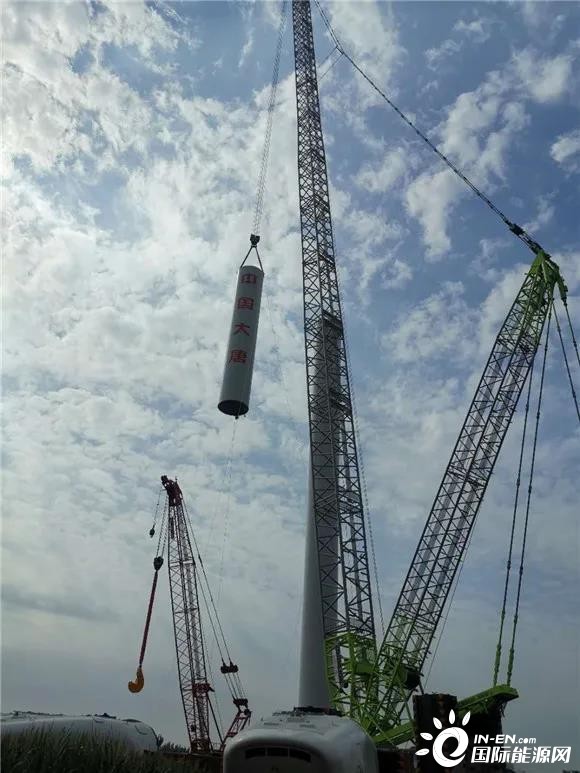

为实现全年风电建设目标任务,新能源分公司坚决贯彻落实省公司党委关于风电“保电价”项目的一系列安排部署,始终坚持“投产目标不动摇、安全质量不放松、问题解决不过夜、协调服务不推诿”的工作要求,克服新冠疫情影响、设备供货滞后、施工机械紧缺等不利因素,精心组织、周密策划,科学细化项目工期节点,优化项目施工方案,针对郓城风电一期工程所处地质特征,为每台风机制定“差异化”基础浇筑方案,严格安全管理,严控原材料质量,规范施工作业,有序衔接各个环节,在保证安全、质量的同时,提前计划进度4天完成了20台风机全部基础浇筑工作。目前,该项目已完成5台风机吊装工作,升压站、送出线路、集电线路等正在紧张建设当中。

当前,“保电价”风电项目建设已进入“百日攻坚”冲刺阶段,新能源分公司将认真贯彻落实省公司党委的部署,坚持战时思维、战时标准、战时状态,紧抓责任落实,紧盯关键节点,全力推进项目建设,以必胜信念确保“保投产、保电价”目标务期必成。
