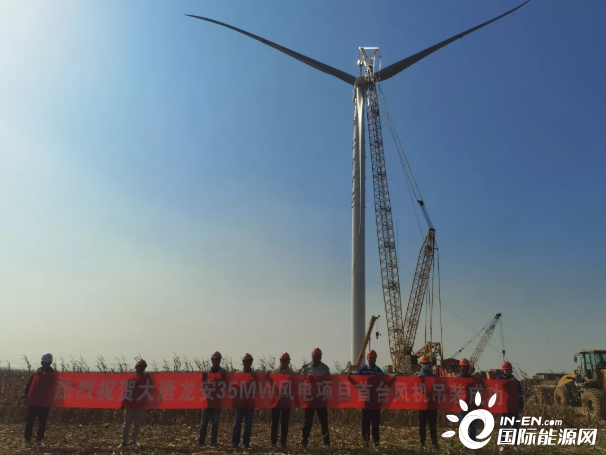

2021年10月21日,大唐龙安35MW分散式风电项目首台风机顺利吊装完成,标志着该项目朝着保电价目标又跨出坚实的一步。

该项目于2021年03月25日在河南省安阳市龙安区龙泉镇白龙庙村境内破土动工,项目占地涉及龙泉镇、马投涧镇两个乡镇,由12台金风风力发电机组组成,轮毂高度均为100米。
作为2021年“保电价”项目之一,面对环境复杂、征地协调、恶劣天气、新冠疫情等多番挑战下,现场土建施工、风机催货、运输吊装等环节遇到前所未有的阻碍。该项目部全体人员迎难而上,协调征地、攻坚克难,多措并举应对恶劣天气对施工进度带来的影响,多次奔走于乡镇府及各村委沟通道路换填,经多次沟通,第一台主吊车顺利到达龙安项目7号机位现场,全面捍卫该工程工期顺利推进,该项目部人员第一时间合理调配人力、物资,加大安全管控力度5天内顺利完成了吊车组装,有效保障吊装工作安全顺利进行。
在河南公司“大干四个月,全员勇攻坚”重要关卡,滑县风电公司将再接再厉,严把工程质量安全关,加快建设进度,力争按期全容量并网,打赢“保电价”攻坚战,为建设豫北区域一流百万清洁能源综合服务企业提供坚实的基础。
