7865MW!贵州85个风电项目延期核准!涉及国家电投、大唐、东方风电等业主单位!

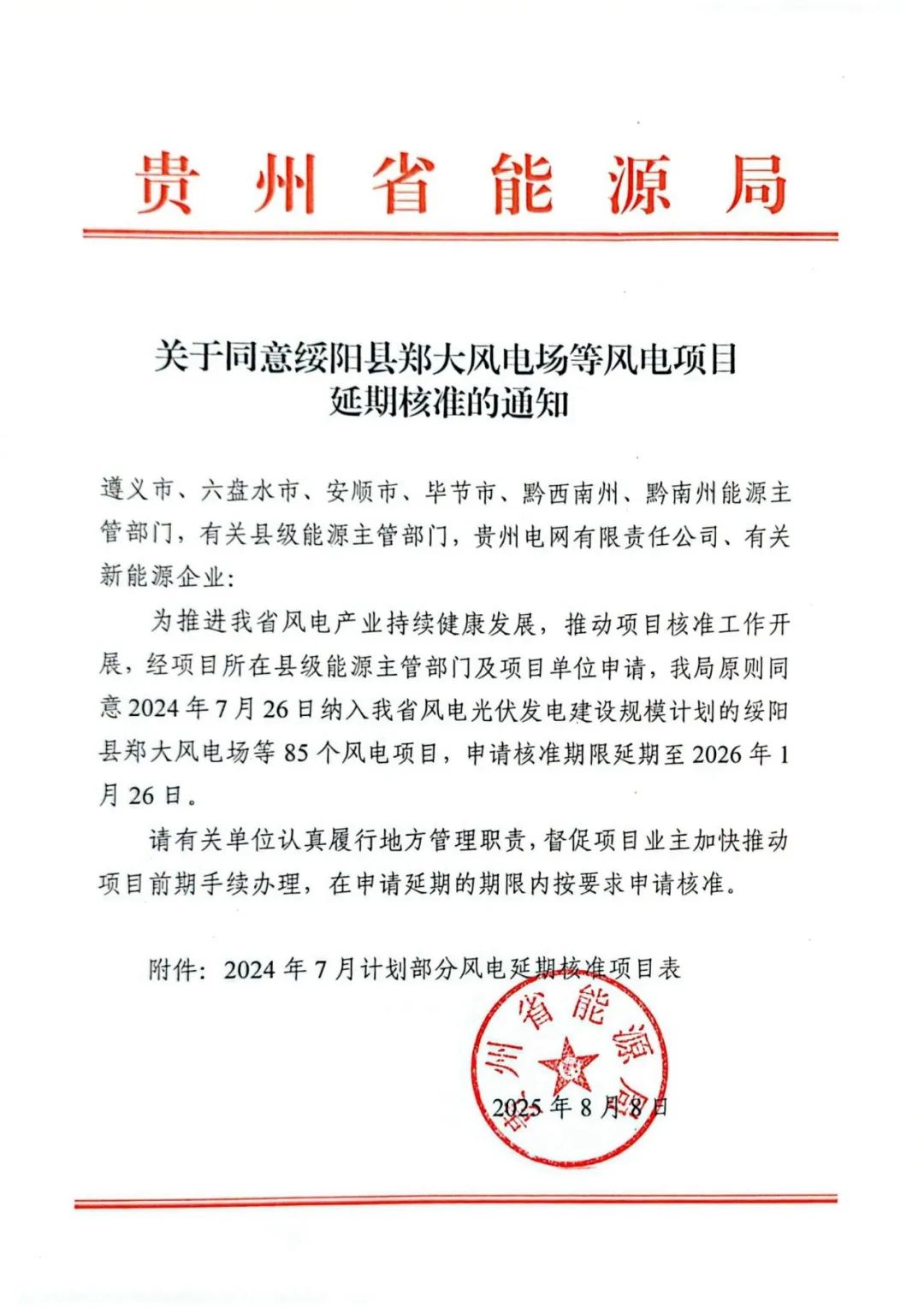

风电头条获悉,8月8日,贵州省能源局发布《关于同意绥阳县郑大风电场等风电项目延期核准的通知》。

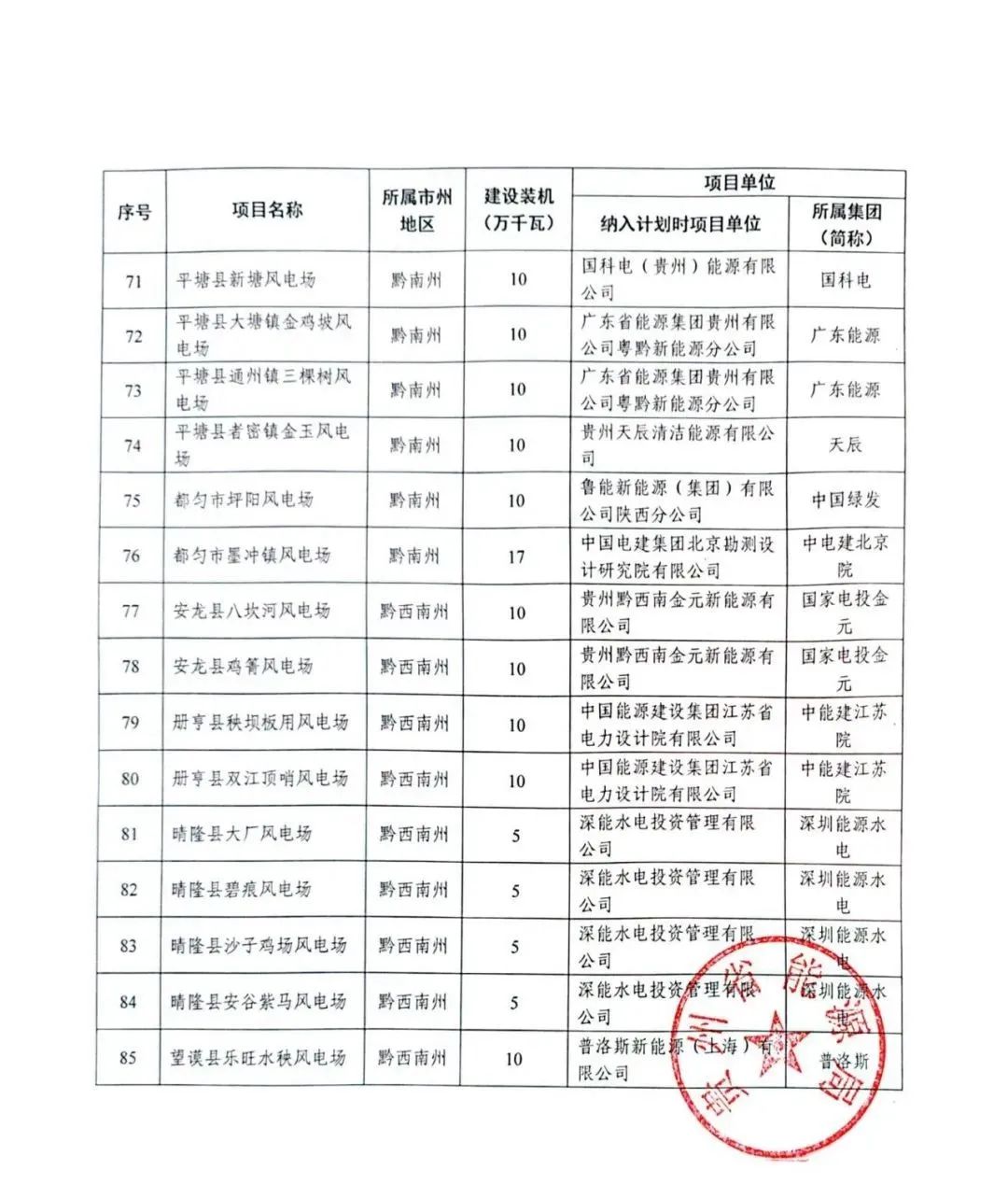

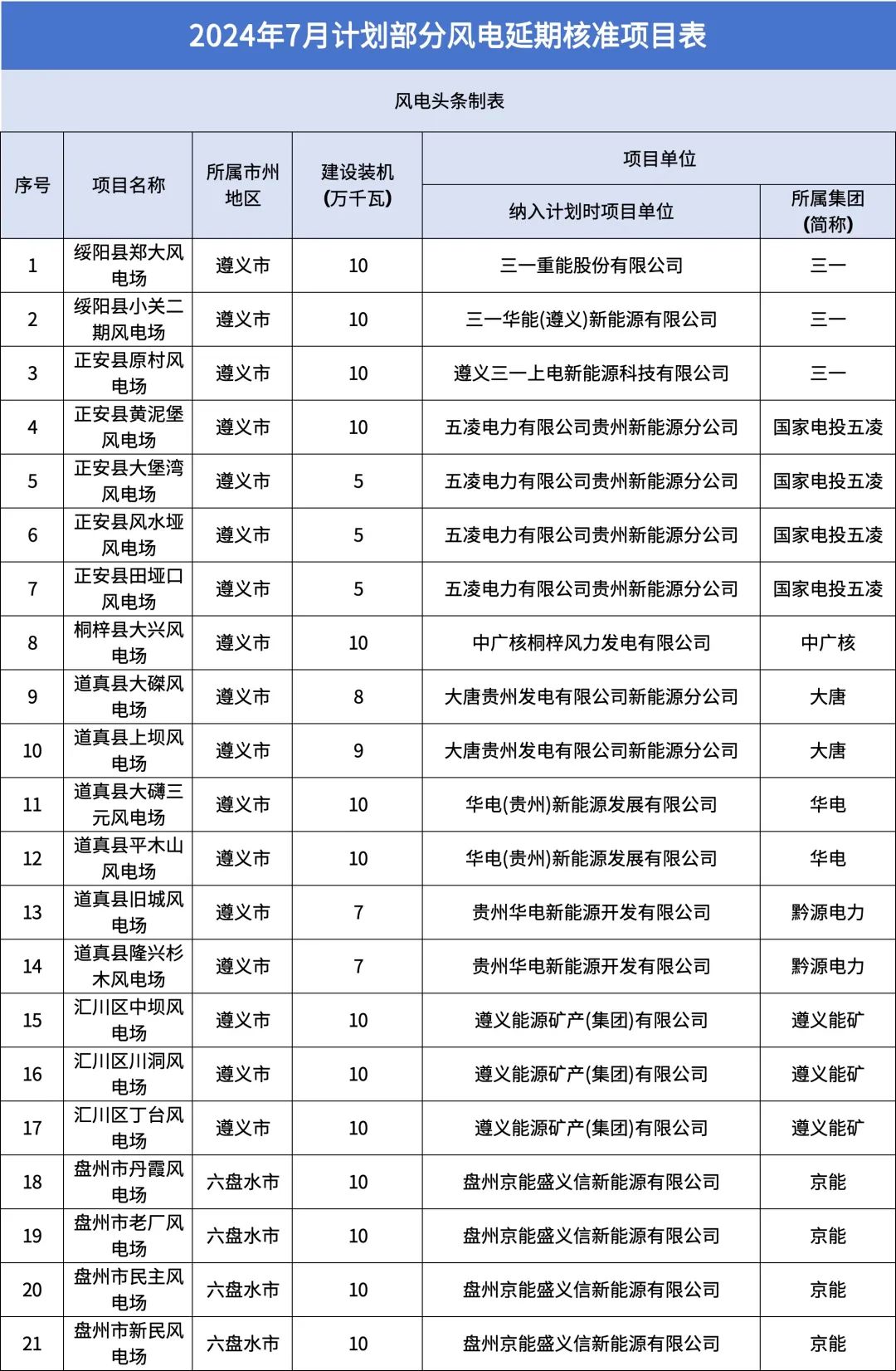

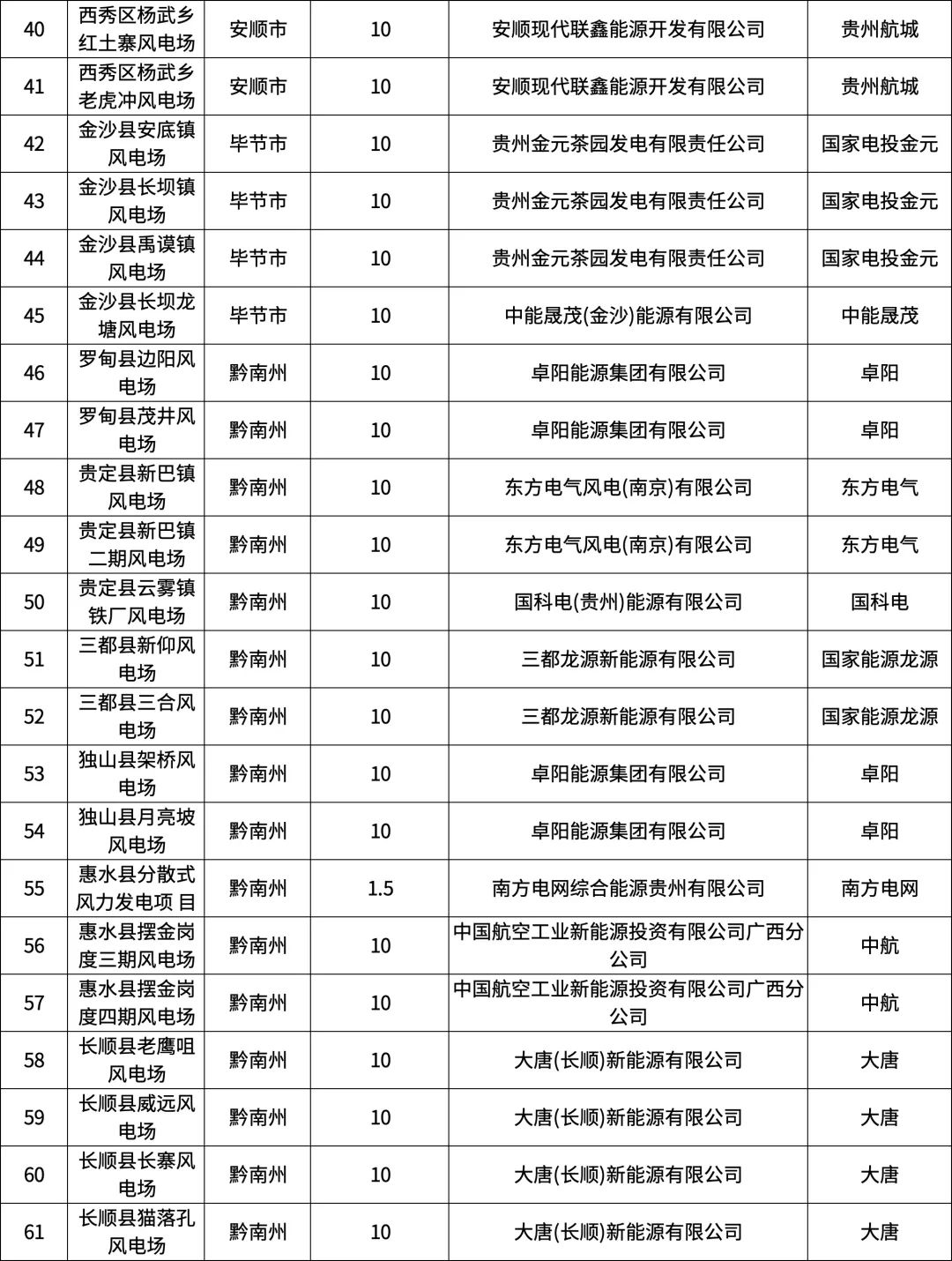

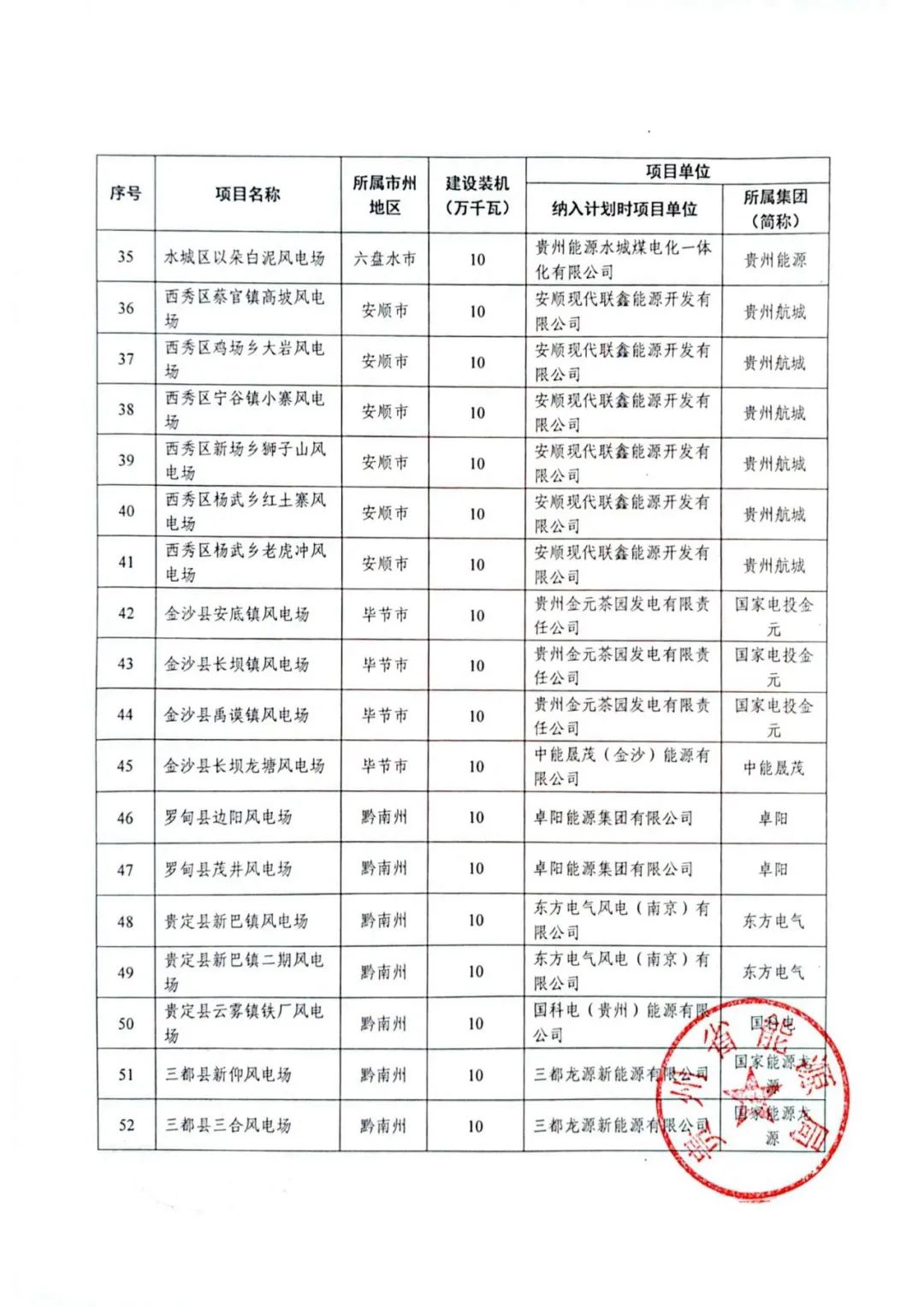

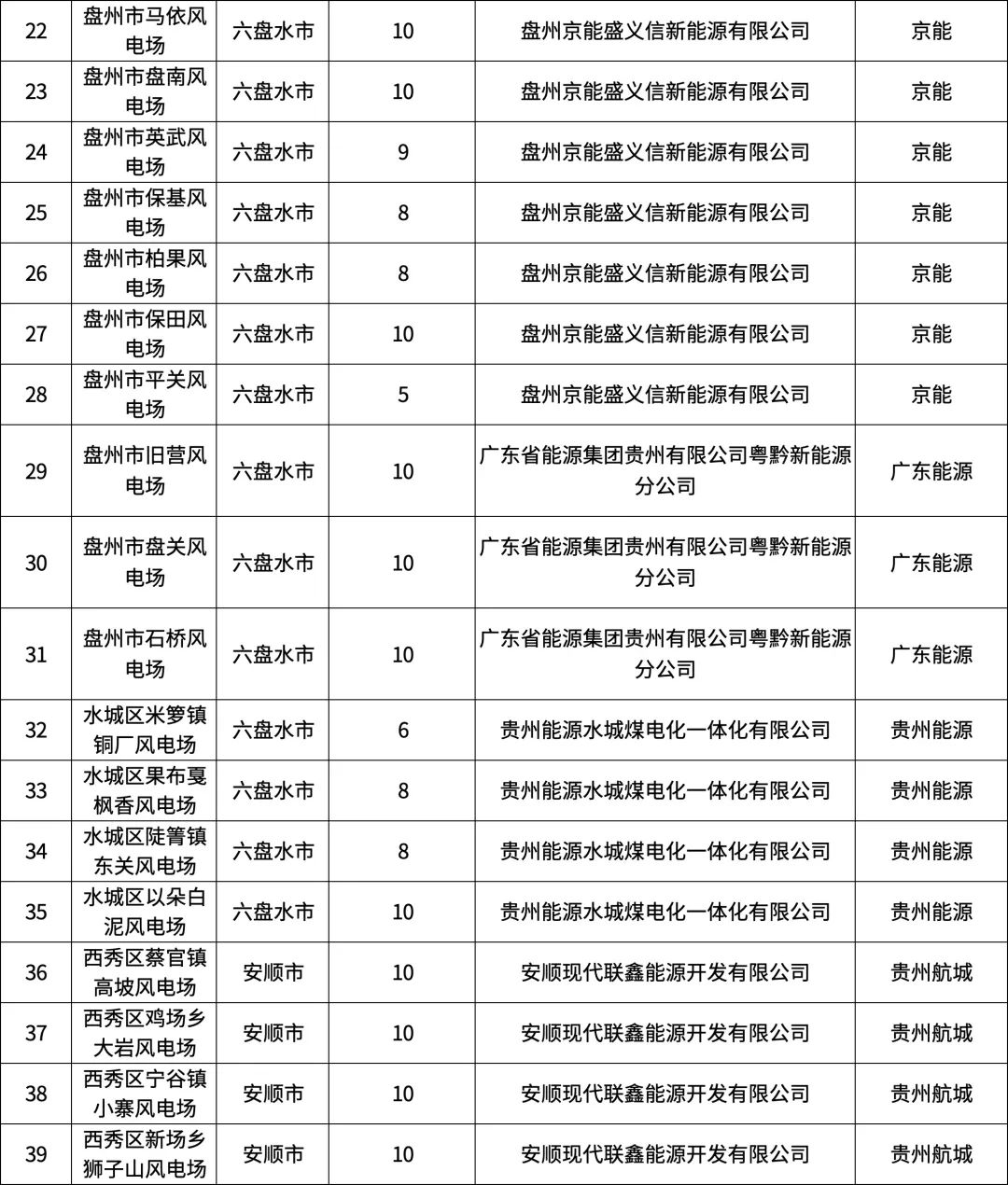

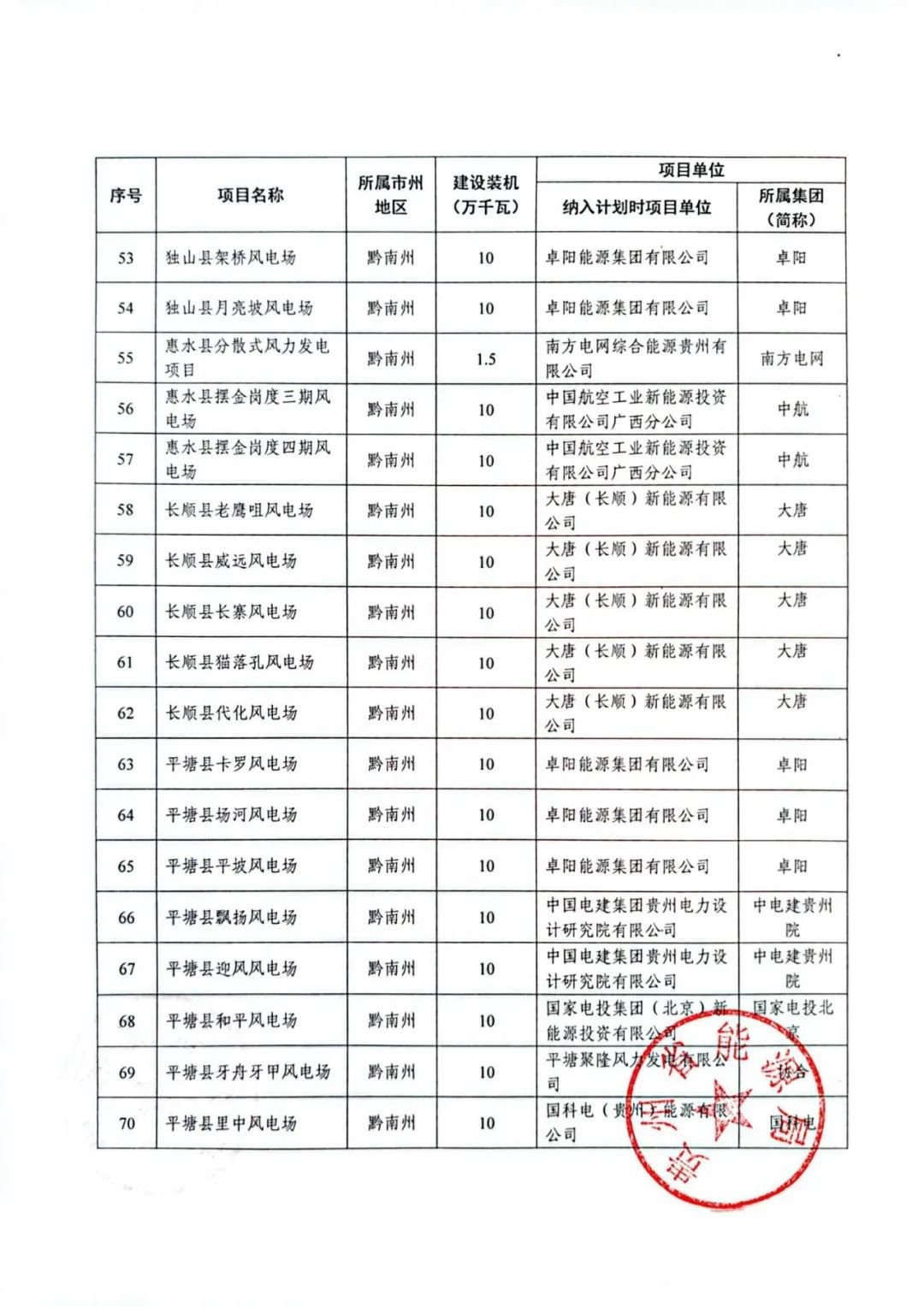

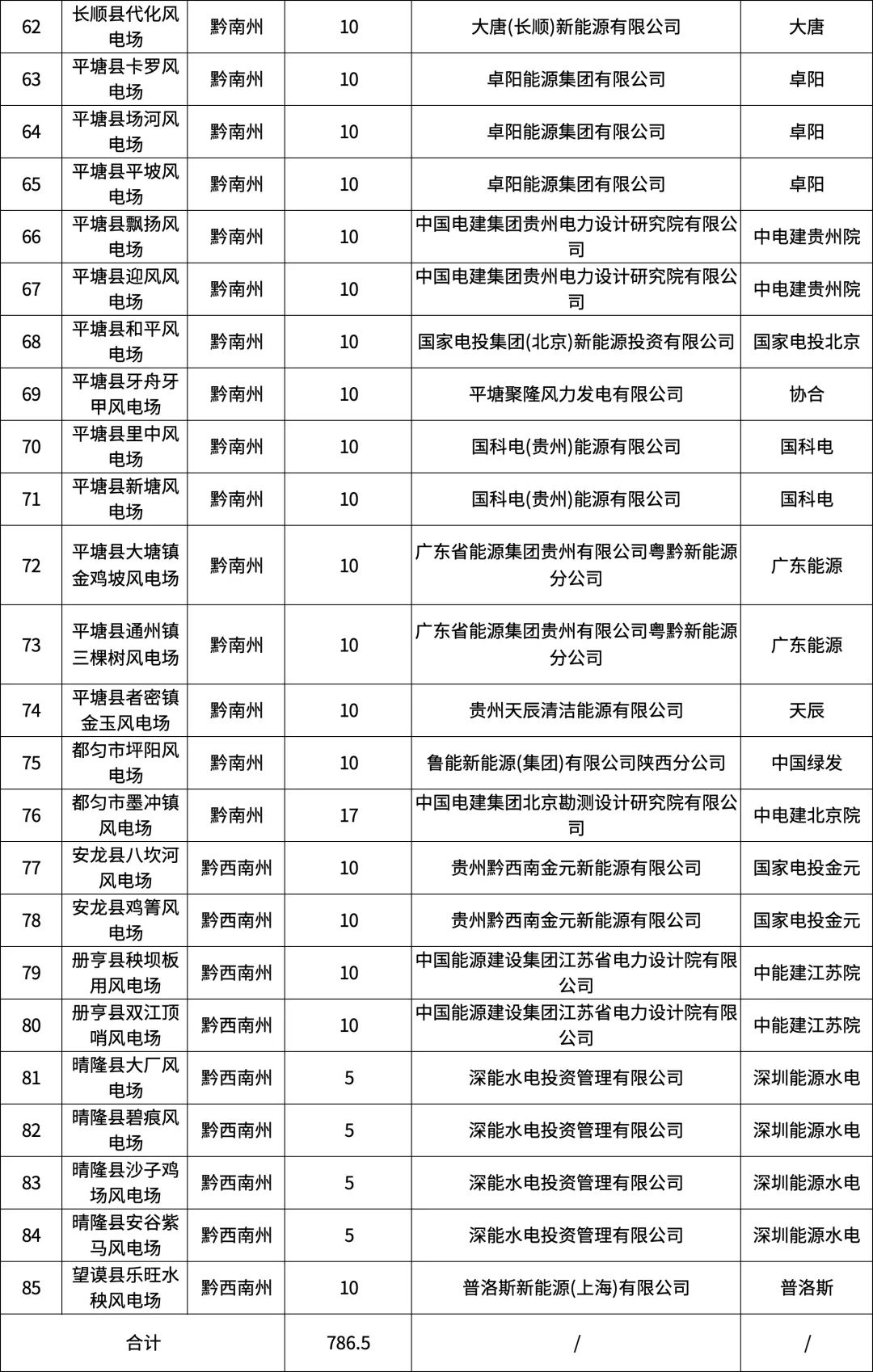

根据通知,为推进贵州省风电产业持续健康发展,推动项目核准工作开展,经项目所在县级能源主管部门及项目单位申请,贵州省能源局原则同意2024年7月26日纳入贵州省风电光伏发电建设规模计划的绥阳县郑大风电场等85个风电项目,申请核准期限延期至2026年1月26日。延期核准的项目规模累计7865兆瓦。

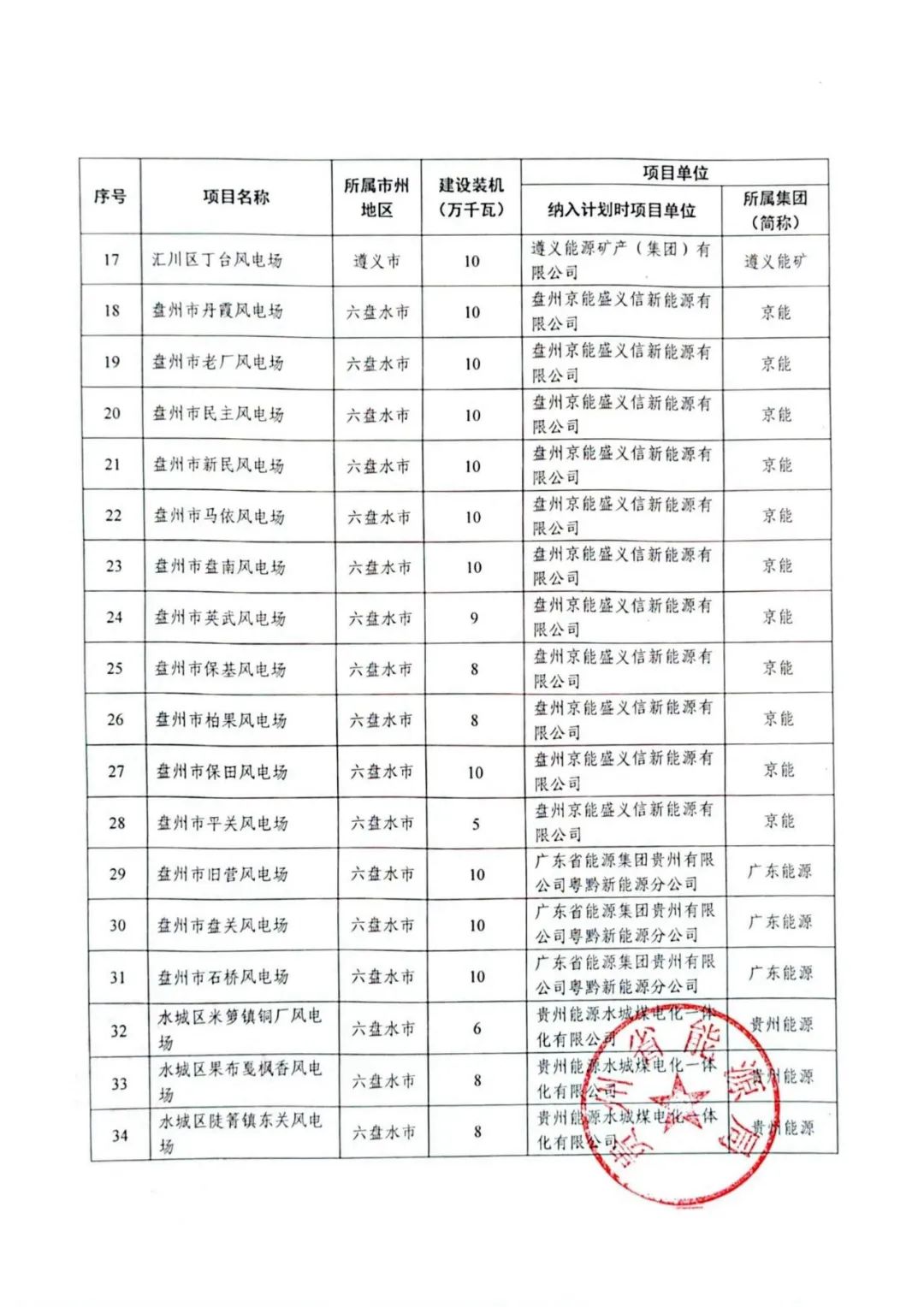

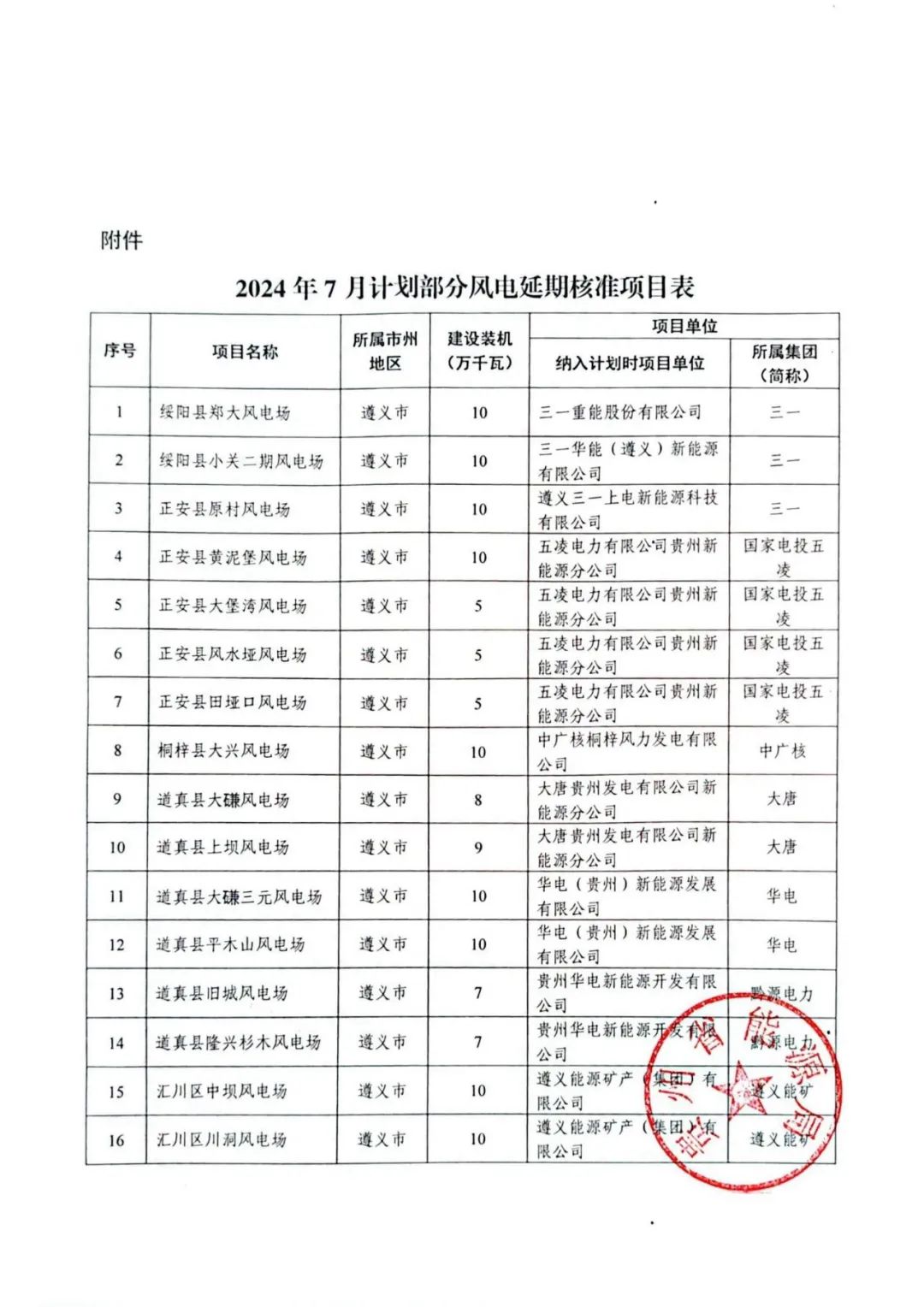

表格显示,业主涉及国家电投、中广核、大唐、华电、东方风电、三一、京能等多家开发企业。
