2025年8月8日,能投股份投资建设的永宁风电场扩建项目首批5台风电机组成功并网发电。
永宁风电场扩建项目被列为云南省2025年重中之重项目,是云南省2023年第二批新能源项目建设清单23个风电项目中首个投产的风电场,规划总装机容量465MW,拟建设安装70台风电机组,预计投资总额27.18亿元。项目全面建成后,将与永三风电场、孔照普风电场和永宁风电场形成风电集群,届时集团在红河州区域内风电总装机容量将达到1311MW,永宁风电场也将成为云南省首个建成投产的百万千瓦级风电项目,为全面建成绿色能源强省注入新动能。

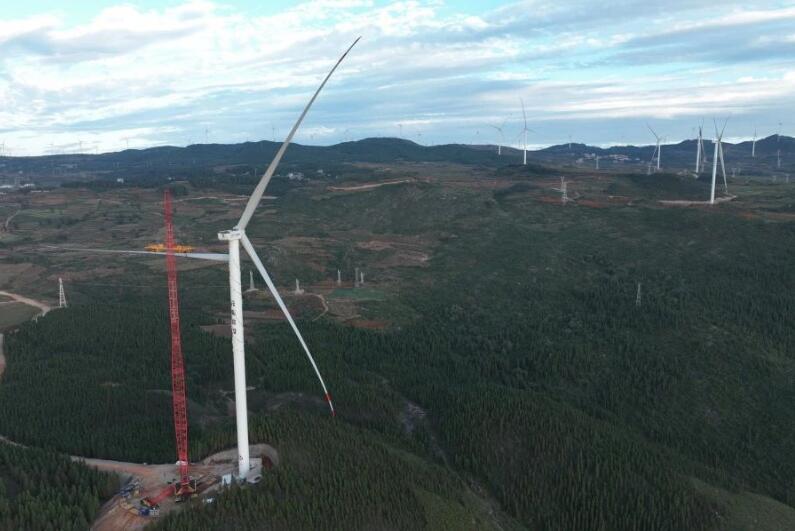

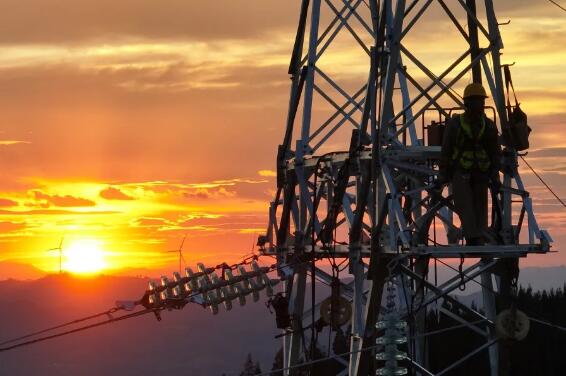

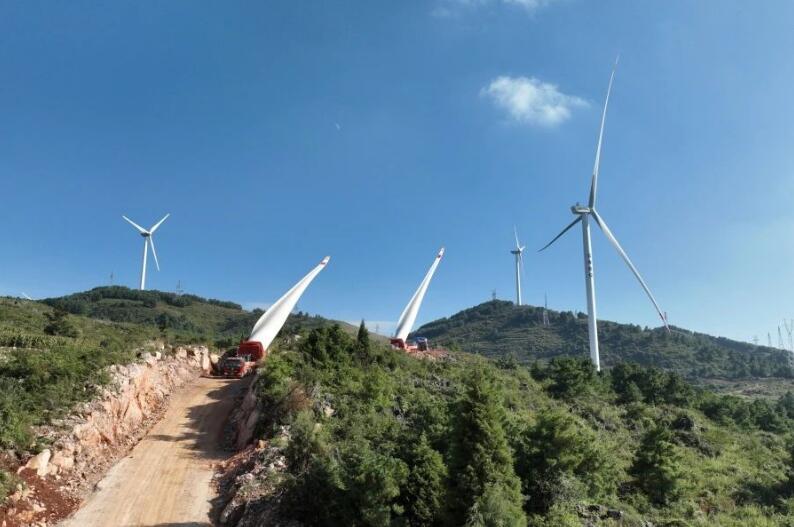

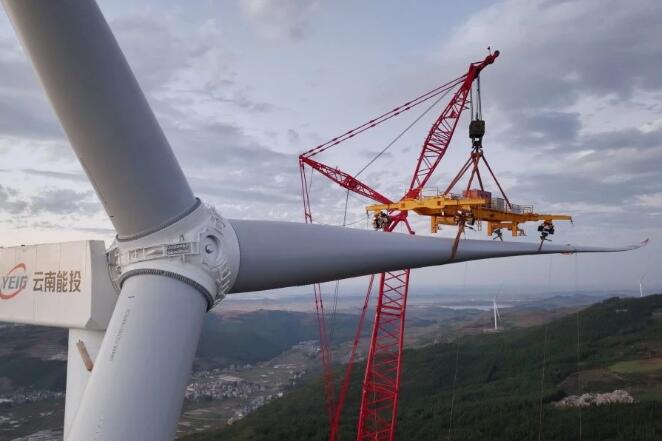

项目现场
该扩建项目于2024年12月取得核准,2025年3月开工建设。为确保项目实现年内全容量投产目标,建设团队主动作为、勇于突破,以时不我待的精神和度电必争的决心,创新采用“检修期同步施工”模式,依托已投运项目停电检修窗口期,采取分区建设、精准施工的方式,辅以“按日调度,以台管理”工作机制,同步开展站内扩建设备安装调试,有效优化建设周期,在严守安全质量红线前提下全力推进项目建设。
攻坚期间,项目公司党支部充分发挥战斗堡垒作用,坚持党建引领,深化党建带群团机制,凝聚形成强大合力,通过书记领办、划分党员责任区、组建党员突击队及青年突击队等形式,将党建工作责任细化至各岗位各环节,实现党建工作与项目建设同频共振、深度融合。同时,积极组织开展“一个片区一面旗,我为项目添光彩”劳动竞赛,切实把党组织的政治优势、组织优势转化为推动项目建设的发展优势。
能投股份将坚决贯彻落实省委省政府3815战略发展目标,以顶格标准、满格状态落实能投集团年度重大专项任务,保持“开局即决战、起步即冲刺”的奋进姿态,全力冲刺年内全容量并网发电目标,为集团建设全国一流绿色能源企业贡献更大力量。
