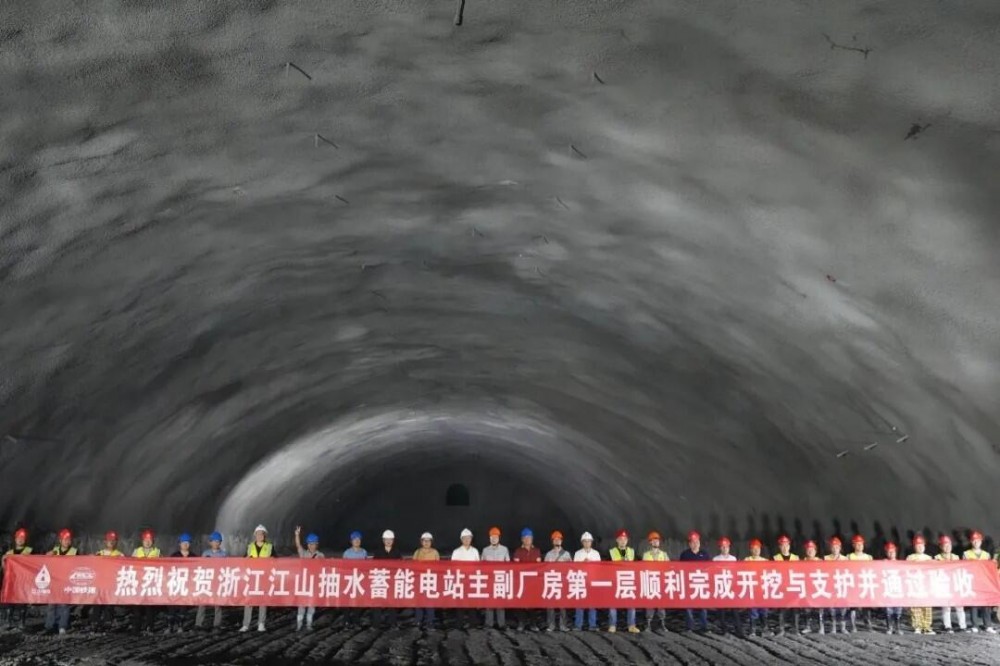

浙江江山抽水蓄能电站主副厂房第一层顺利完成开挖支护并通过验收

7月30日,浙江江山抽水蓄能电站项目地下主副厂房洞室第一层顺利完成开挖支护并通过验收。

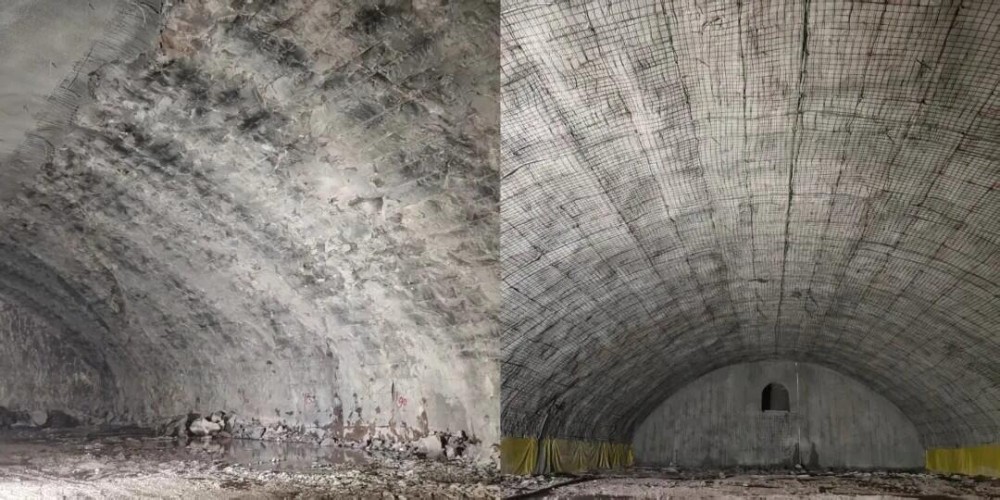

主副厂房洞开挖尺寸为 186.5×27.0×57.0米(长×宽×高),根据施工通道布置,将厂房由上而下分为七层进行开挖,第一层由通风兼安全洞进入厂房顶部进行开挖,开挖层高为 9.5米,采用中导洞领先,两侧跟进扩挖的开挖方式,中导洞超前两侧扩挖 15米至20米。由多臂凿岩台车钻孔、平行直眼掏槽,周边光面爆破,2立方米装载机装 15t自卸汽车出渣,0.7立方米挖掘机进行危岩处理和清底。开挖后跟进锚喷支护,以控制围岩的变形。为进一步确保施工安全,在顶拱开挖支护完成的同时,对观测仪器的埋设进行了及时跟进,以便进行围岩变形及围岩应力的观测。

浙江江山抽水蓄能电站总装机容量 1200MW,供电范围主要为浙江电网,同时与华东电网形成区域内优势互补,提升华东电网调度灵活性。是国家能源局“十四五”规划重点实施项目,同时也是浙江省“千项万亿”工程重大建设项目之一。电站建成后可与其它抽水蓄能电站共同承担电力系统调峰、填谷、储能、调频、调相及紧急事故备用等任务。

项目法人特组织各参建单位进行了联合检查验收,经检查,第一层开挖断面无欠挖,光面爆破残孔率达到95%以上,锚杆经无损检测和喷砼厚度钻孔检测、钢筋网检测,及检测结果均满足设计要求,一致认为同意验收,同意进入下层开挖。
