新能源新闻资讯
政策|项目|技术

水电四局承制的广东阳江青洲四期导管架基础钢管桩项目完成履约

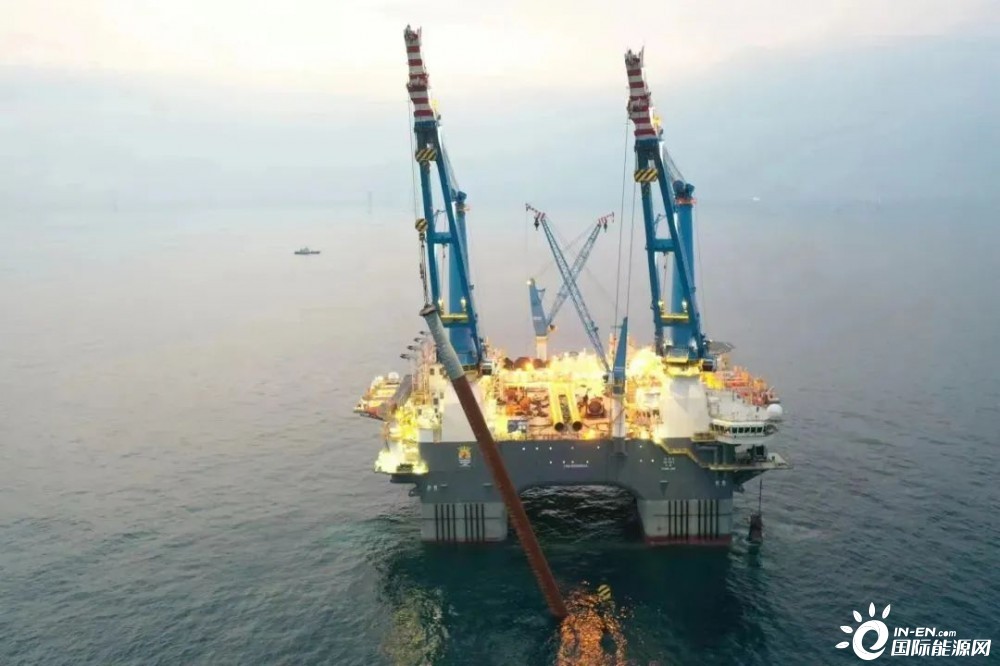

近日,由水电四局阳江公司承制的青洲四23#机位最后一根桩沉桩完成,标志着由阳江公司承制的明阳阳江青洲四期海上风电项目圆满完成履约。

据了解,明阳青洲四期海上风电场位于广东省阳江市阳西县沙扒镇附近海域,场址离岸距离约61千米,场区水深范围在50米左右,风机基础部分采用四桩导管架基础。项目规划装机容量为500兆瓦,拟布置 57 台风力发电机组,阳江公司共计承制4套基础钢管桩制作,该项目钢管桩单根最长为86.30米,桩体最大直径为3.30米,单根重量约为280.00吨。

据悉,明阳青洲四期钢管桩于2021年11月开工制作,2022年1月全部制作完成,2022年8月完成发货任务,2022年9月13日全部吊装完成。

未经允许不得转载:中国能源资讯网 » 水电四局承制的广东阳江青洲四期导管架基础钢管桩项目完成履约

相关推荐
