300MW!三航局江苏滨海海上风电项目风机基础施工圆满完成

近日,江苏分公司给予滨海海上风电项目通报嘉奖,庆祝项目风机基础施工圆满完成。

  8月20日14时50分,随着最后一根桩的停锤,由三航局承建的大唐江苏滨海300兆瓦海上风电项目风机基础施工以“高质量、高效率、零事故、沉桩正位率100%”的标准圆满完成。

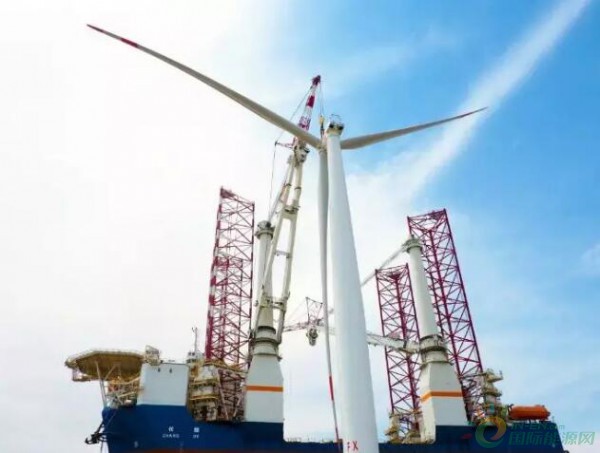

  项目部负责大唐江苏滨海300兆瓦海上风电工程风电场50台风机安装,总装机容量150兆瓦。该项目风机基础均为3.0兆瓦风机基础,采用无过渡段单桩基础型式。
  由于每个机位的地质条件不同,桩长桩重各异,为保证每根桩以高精准、零事故的标准完成沉桩,项目部采用“一机一方案、一机一交底、一机一总结”的方法“对症下药”。对每个机位地质条件进行分析,同时采用打桩软件对每根桩进行可打性分析和锤击数计算,每根桩施工完成后进行总结比对优化,不断摸索,总结经验。最终刷新桩身垂直度纪录,远低于设计要求。
  在台风频繁、超长超重钢管桩市场供不应求、船机设备紧缺3座大山的重压下,项目部凭着统筹兼顾、合理安排硬是在施工条件复杂的黄海上完成了使命。施工总共用时380天,比业主规定的完成时间提前7天。
  该项目作为国家第一批海上风电场特许权项目,项目投产后每年可向电网提供7.9亿千瓦时电量,可节约标煤26万吨,减少排放二氧化碳66万吨,具有十分显著的环保效应。
