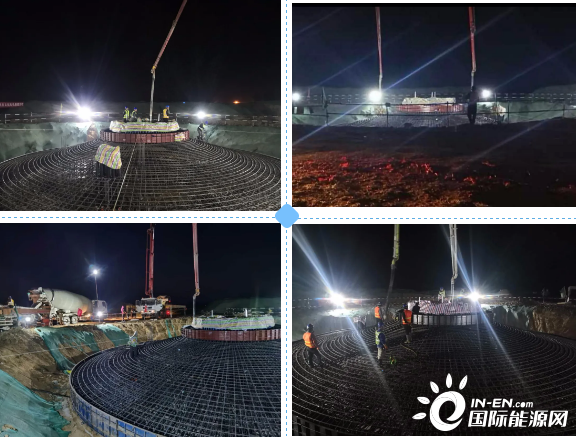

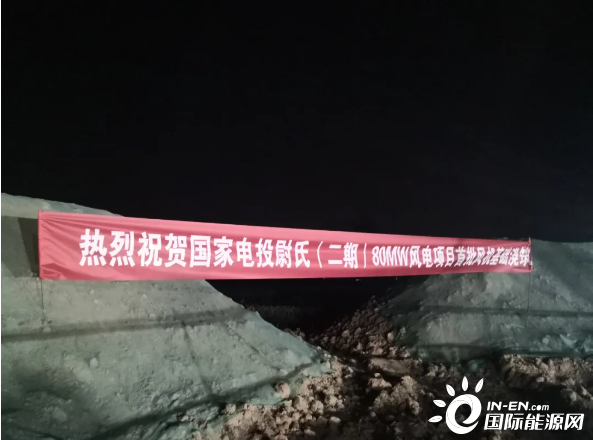

截止2020年5月1日,国家电投尉氏二期80MW风电场工程完成首批4台风机基础浇筑,标志着项目首个重要里程碑节点顺利完成。
国家电投尉氏二期80MW风电场工程是河南新能源自主开发的平原风电项目,与尉氏一期共用110KV升压站,拟安装18台2.65MW和10台3.2MW的风力发电机组。

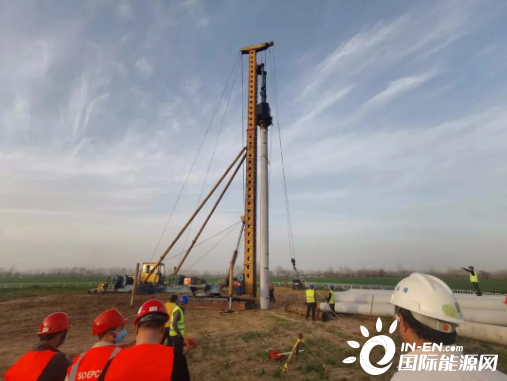

尉氏二期风电项目第一组预制桩施工
首台风机基础浇筑于4月28日21时22分开始,次日8时00分完成浇筑;
第二台风机基础浇筑于4月29日22时12分开始,次日7时30分完成浇筑;
第三台风机基础浇筑于4月30日19时58分开始,次日6时00分完成浇筑;
第四台风机基础浇筑于4月30日21时35分开始,次日8时30分完成浇筑。
受疫情影响,尉氏二期项目3月初复工后,时刻紧抓疫情防控不放松,做到“两手抓、双不误”。项目开工以来,项目部认真贯彻落实公司党委各项决策部署,全力保证施工安全、质量,按照公司月度工期计划,合理分工,积极推进项目建设,针对尉氏二期风电项目容量较大、工期紧张、设备供货等实际情况,统筹规划,合理布局,倒排工期,组织各参建单位合理调配资源,优化作业流程,细化工序衔接,强化安全技术交底,确保项目建设顺利推进。首次采取作业面全过程远程监控,进一步加强对施工队伍的有效管理,打造风电样板工程。公司领导、相关风电专家多次到现场指导工作,目前该项目已完成升压站内主变垫层浇筑、主变架构、SVG、GIS、35KV预制舱等设备基础浇筑工作,机位打桩完成22台、基础开挖11台,集电线路塔基开挖42基、浇筑完成6基,并在5月1日顺利完成首批四台风机基础浇筑。
首批4台风机基础的顺利浇筑,为推进后续基础浇筑工作积累了宝贵经验,也为如期完成后续的工程节点目标提供了有力保障。接下来,项目部将进一步加强项目管理,在确保安全的前提下,狠抓工程质量、工程进度,确保尉氏二期风电项目顺利实现保电价目标。
