近日,昌黎县滦河口风电项目二期工程开始正式吊装风机。据介绍,滦河口风电项目计划总投资16.96亿元,规划容量199.5兆瓦,分二期完成。一期工程设计容量为49.5兆瓦,现已并网投运。二期工程装机容量为150兆瓦。整个项目竣工投运后,年发电量可达6亿千瓦时。

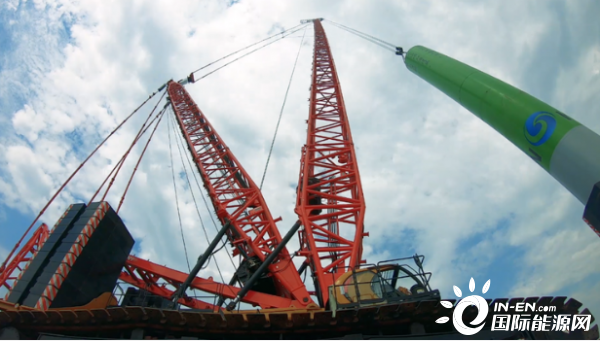

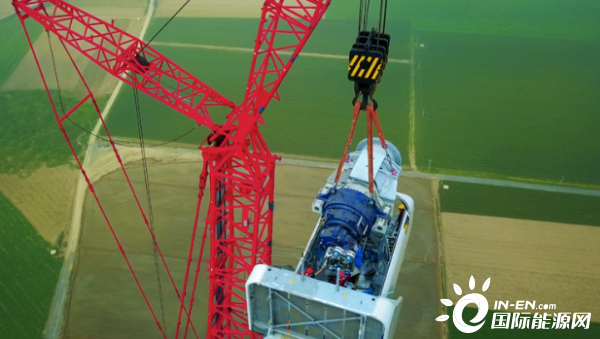

在昌黎滦河口风场,在被稻田围绕的狭小空间里,三一重工起重机吊起3.8MW风机机舱,并将其稳稳安装在162米高的塔筒上。此高度风机仅在欧洲立有7台,而昌黎滦河口二期风电项目规划搭建42台,建成后将刷新世界记录,成为世界第一风电场。
在风机吊装的过程中,由于机舱较长,随着高度上升,机舱与吊臂的距离不断缩小,为了保证吊装的安全性,这次起重机采用侧面吊装的方式,将机舱提升至安装高度后再进行转向。幸运的是,吊装当天风力非常理想,从地面起升到完成对口,全程用时不到30分钟。
162米高度的塔筒拼接和机舱安装,在国内属于首例,没有任何经验可以借鉴。山东海湾吊装风电项目经理刘世越介绍道:“亚洲第一高也是亚洲第一难,这个风场周围都是水稻田,为了防汛,风机周围的地面比往常要高出1米左右,这也意味着我们风机的安装其实不止162米,加上冷却器,吊装总高度超过了163米。风机安装是看天气吃饭,高度越高,风机的尺寸和重量越大,更容易发生塔筒共振。”

难度越大,责任越大。在吊装设备的选择上,项目组慎之又慎。风电吊装要和时间赛跑,除了作业性能,拆装转场便利是施工方考虑的重点。
山东凯润能源投资控股集团有限公司项目负责人李峰说:“这个项目别的车也能干,但SCC8000A单层增强臂就能完成,而其他同吨位的机型需要组双层臂,SCC8000A拆装转场的便利性、整体的施工效率更高。”昌黎滦河口二期风电项目装机容量为150兆瓦,年产量约4.5亿度电,将并入国家电网,发往全国各地。
