中广核广西兴业龙安一期项目风机基础全部浇筑完成

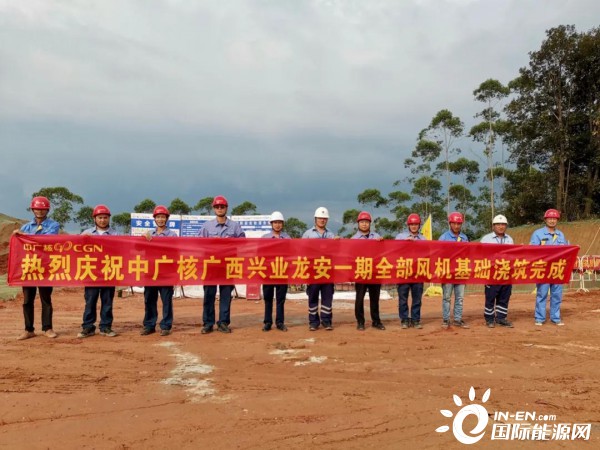

8月17日16点18分,随着最后一罐混凝土浇入,中广核广西兴业龙安一期项目风机基础全部浇筑完成,为后续风机吊装、并网投运奠定坚实的基础。

本项目采用远景EN-156/3.3和EN-141/3.2混搭风机机组,其单个最大风机基础直径23.8m,基础深度3.8m,C40混凝土483m<span style="color: rgb(51, 51, 51); font-family: -apple-system-font, BlinkMacSystemFont, "Helvetica Neue", "PingFang SC", "Hiragino Sans GB", "Microsoft YaHei UI", "Microsoft YaHei", Arial, sans-serif; font-size: 14px; letter-spacing: 0.544px; text-align: justify; background-color: rgb(255, 255, 255);”>³。项目自4月30日开工建设以来,严格按照工程事业部、分公司及各级政府的要求,一手抓防疫工作,一手抓安全建设,克服了林地阻工、雨季施工、迁坟、水源问题、不良地质条件等诸多困难,项目部全员主动作为,发挥工程铁军精神,从道路施工、基础开挖、钢筋绑扎、基础浇筑等环节,精心组织、统筹策划,对现场安全文明施工、混凝土质量、浇筑工艺等情况进行全过程控制,安全高效推进现场工作,全部基础浇筑完成时间较PBA计划提前105天。

兴业龙安项目部将始终严格执行“安全第一、质量第一、追求卓越”的基本原则,秉承“一次把事情做好”的核心价值观,推行精细化管理,尽早实现项目吊装作业,全力保障项目年底全场投运目标,确保项目保电价任务顺利完成。
