375MW!内蒙古阿旗两个风电项目持续加速

阿旗17.5万风电

NO.1

58套叶片全部抵场

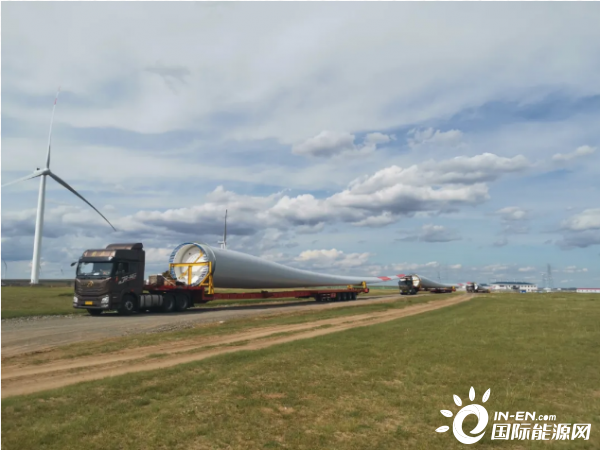

8月29日下午,第58套叶片抵达现场。至此,所有风机叶片已经全部进场。

NO.2

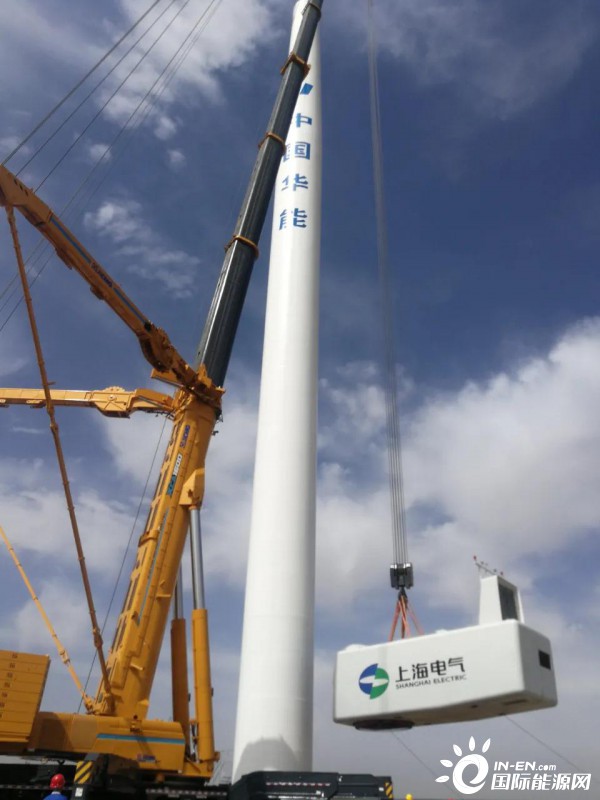

风机吊装九成

风机吊装完成52台,剩余6台预计9月10日前吊装完成。

阿旗20万千瓦风电项目

NO.1

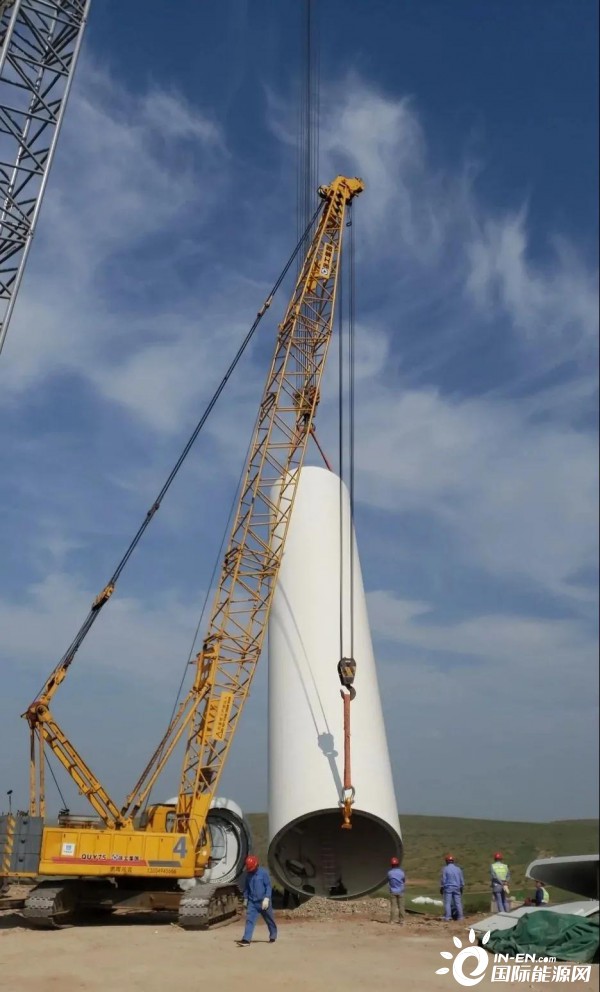

吊装风机55台

67台风机已吊装55台,吊装完成率82%。预计9月中旬完成全部吊装。

NO.2

静态调试有序开展

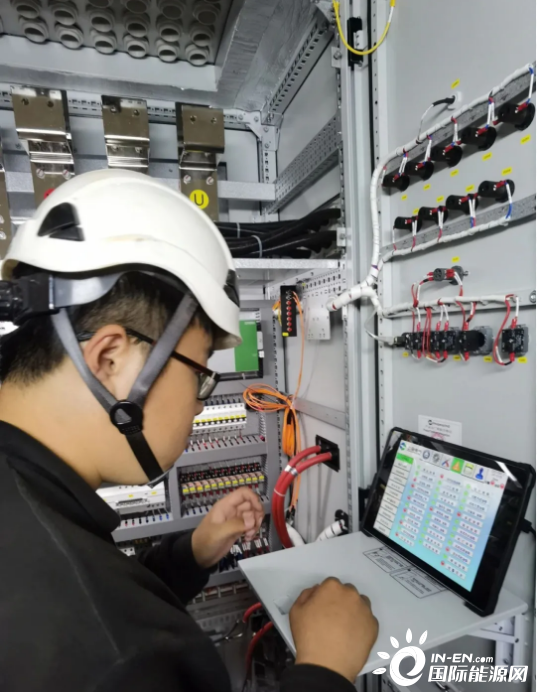

风机静态调试完成5台。

NO.3

综合楼进入软装阶段

综合楼装修开始进入软装阶段,预计9月上旬具备入住条件,为后期调试人员大量到场提供了保障。
