甘肃华池南梁及紫坊畔分散式风电项目17台风机基础混凝土浇筑施工全部完成

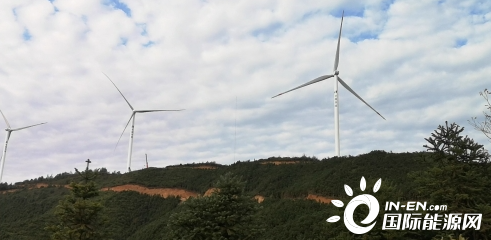

11月7日下午18时许,随着39号风机转动的呼啸声响起,湖南火电建设有限公司承建的江西高龙山二期分散式风电项目7台风机全部成功并网发电

高龙山二期风电项目于今年5月20日正式开工, 9月20日首台风机开吊,10月23日首批风机并网,10月31日风机吊装全部完成,至11月7日全部风机并网投产发电,项目施工策划科学合理,精细组织,衔接紧凑,顺利全面完成了该项目的主体施工任务。

项目施工过程中,项目部全体施工管理人员以安全、质量、技术管理为基础,积极与业主、监理、厂家等参建单位沟通,形成合力,积极推进项目建设施工。并积极应对大风大雾等天气对施工造成的不良影响,攻坚克难解决村民阻工等棘手问题,提前完成了业主单位11月中旬完成风机全部并网的目标。

业主、监理对我单位项目部在该工程施工建设中的各项工作给予了高度评价,并对我项目部管理人员与施工人员共同努力下按既定目标完成各项施工任务提出了表扬。下阶段,项目部将继续协力同心,高质量、高标准完成风机消缺等后续扫尾工作,尽快完成风机终检与竣工移交。
