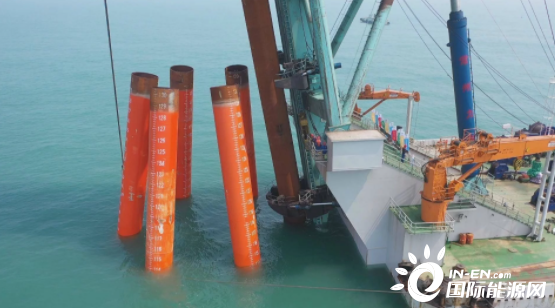

华能苍南4号海上风电项目是目前浙江省最大的在建海上风电项目,也是苍南县继三澳核电项目后又一大绿色能源项目,总投资达87亿元。该项目自今年2月开工以来,已完成海上升压站六成工作量和1个机位桩基,目前正全力以赴按照2021年底全部投产的目标加速冲刺。
记者 金新新:我现在是在宁波市环海重工船厂,我的身后是已经初具雏形的华能苍南4号海上风电项目海上升压站。不远的将来,这座庞然大物就会耸立在我县东部海域,作为绿色能源方阵的重要组成部分,为苍南县深耕海洋经济和能源领域转型升级提供项目支撑。

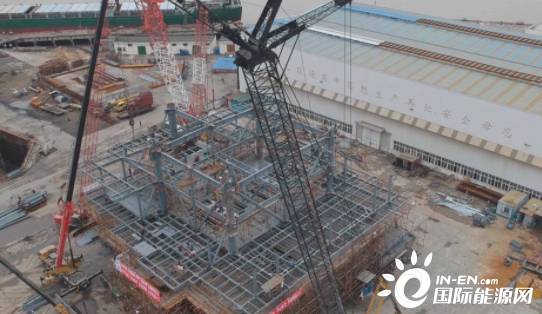

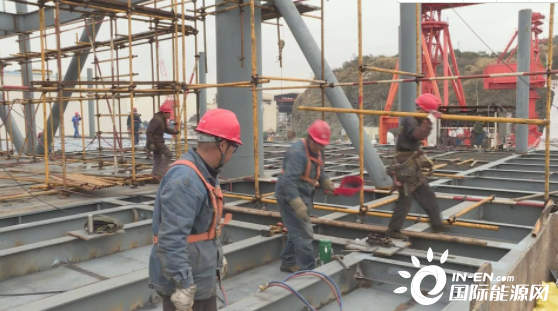

放眼望去,施工现场尽是弯腰低头焊接,手提肩扛运材的忙碌身影。这座海上升压站共有4层甲板面,目前已完成主框架和1、2层甲板面拼装,正在进行第3层结构拼装,再有3个月左右,这座海上升压站将从宁波出发,整体运送至我县金乡区域外海进行调试。

浙江火电建设有限公司项目部总工汤磊告诉记者:“我们公司技术人员对结构特点的验证考察,创立了海上升压站整体式建造模式,本模式在其它单位没有进行过,经过前面两台机组的优化,第三台本工程顺利进行到现在,克服了以前结构安装的偏差。”

华能苍南4号海上风电项目总装机规模40万千瓦,年发电量12亿度。该项目全部投产后,每年至少节约50万吨标准煤,减少30万吨粉尘和100多万吨二氧化碳、二氧化硫、氮氧化物等空气污染物的排放,对降低全省的煤炭消耗、缓解环境污染、改善电源结构等具有积极的意义,可改善苍南县能源经济发展结构。
