青海是国家新能源产业的重要基地,受疫情影响,一些新能源项目开复工一度受阻。为迅速恢复正常生产秩序,抢工期,抓进度,各级政府出台行之有效的“硬核”措施,助力企业与时间赛跑,跑出新能源项目复工的“青海速度”。
蔚蓝的天空,广阔的原野,这里是海南州共和县三塔拉,也是海南州千万千瓦级新能源基地特高压外送配套项目施工现场。在黄河水电公司光伏220万千瓦建设工地,经过登记、消毒、测体温一系列严格的防控程序之后,十几辆满载光伏基础桩材料的大货车陆续进场。据介绍,这个工地仅比预期推迟了半个多月,2月13日实现复工。期间,每天有100人进入工地,六七十辆运送物料的车辆出入。

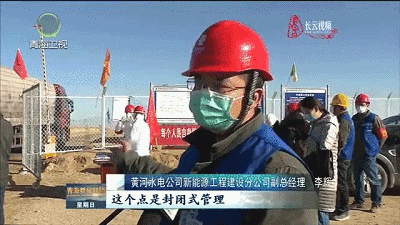

黄河水电公司新能源工程建设分公司副总经理李辉说:
这个点是封闭式管理,只要是进入现场的人,是不允许随意出入的。我们有专门的管理办法。目前已经到了施工高峰期,每天有六七十辆车进去。
顺着工地临时公路前行几公里,方圆数十平方公里,目力所及,或是已经打好的承载光伏板的基础桩,或是码放整齐的各种建设物料。按照分批次有序开工的原则,项目建设方分三批次安排人员进入施工现场,预计在建设最高峰时将进场15000人。在场施工由于受疫情防控影响,目前大部分人员还没有返回。为抢回工期,公司想了不少办法。

黄河水电公司电力检修有限公司副总经理芦彪说:
我们通过仔细排列工期以及优化管理模块,提高打桩设备的效率,我们也进行了认真客观的分析和研判,最后确定了4月15日能完成43万根基础桩,还是能够按照正常的工期完成。
这仅仅是整个项目基地的一处施工现场,轰鸣声此起彼伏,四台打桩机器正在紧张作业,在施工人员熟练操作之下,平均每四分钟就有一根直径20公分的空心钢管桩打入地下,和以往的水泥桩基相比,钢管桩基的施工效率提升了一倍。按原计划,4月15日要完成所有的基础建设。

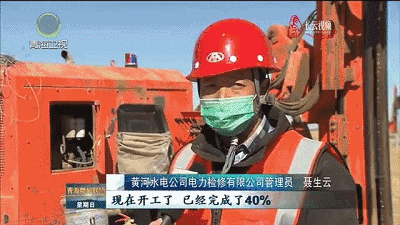

黄河水电公司电力检修有限公司管理员聂生云说:
现在开工了,已经完成了40%。
通过航拍镜头,我们可以看到,昔日塔拉滩荒原上正在铺展开的壮观建设场景,一根根银白色的钢柱在阳光中熠熠生辉,勾画着海南州千万千瓦级新能源基地美好的未来。今年,黄河水电公司在建的410万千瓦新能源项目,接近于过去10年的新能源装机总和,力度大、建设之快前所未有。正是这家企业承担着青海至河南正负800千伏特高压外送基地配套电源点的建设任务,因此,每一天的工期,都直接关系到这个国家绿色发展重大项目的最终投运时间。

黄河上游水电开发有限责任公司董事长谢小平说:
我们的复产复工对存量资产,保证物流、人员这些组织方面采取了非常有力的措施,保证了我们存量资产平稳的增长。到目前,整个物流、人员已经转入了正常的工作秩序。截止到今天,入场人数已经到了2000多人,各项工作正在有序地开展。在这个过程中,得到了省委、省政府,特别是省政府的主要领导出面跟相关的省份协调,对我们所需要的这些产品,让上下游的厂家能够尽快的复产复工,为我们完成今年的工作目标,打下一个好的基础。
中国能源资讯网
