日前,河北省发展和改革委员会、河北省扶贫开发办公室印发《河北省易地扶贫搬迁(“空心村”治理)集中安置点屋顶分布式光伏发电项目建设实施方案》(以下简称“方案”),积极推进易地扶贫搬迁(“空心村”治理)集中安置点屋顶光伏发电项目建设,促进农民增收,助力美丽乡村建设和脱贫攻坚。

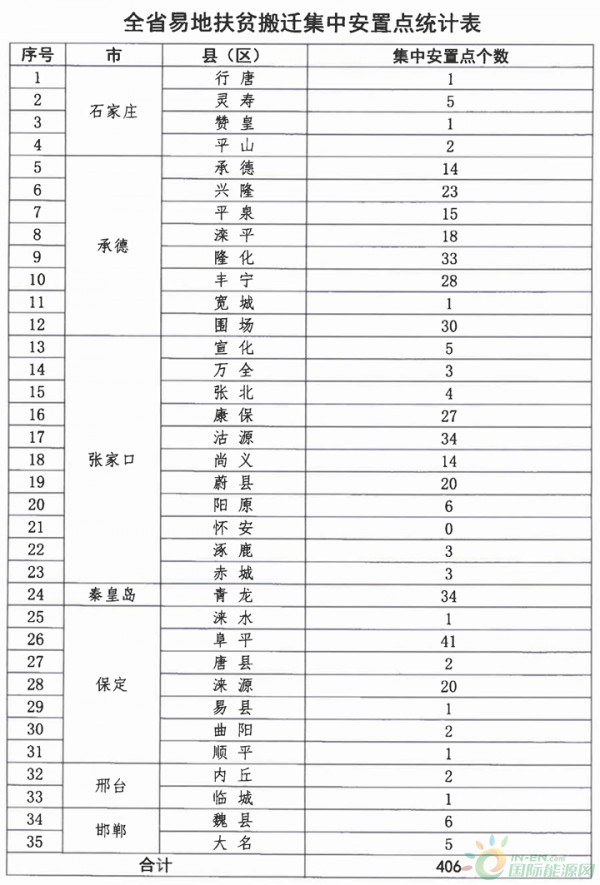

方案明确了项目建设的目标任务:以全省35个有易地扶贫搬迁任务的贫困县406个集中安置点为重点,按照“宜建则建”原则组织开展屋顶光伏项目建设,其他具备建设条件且有发展意愿的建档立卡贫困户(含脱贫享受政策户)也可自行申报建设,有效增加集体或农户收入。
按照方案确定的易地扶贫搬迁集中安置点屋项光伏项目建设具体时间安排,河北将在今年9月底前完成对各集中安置点实地勘察,摸清底数和建设条件,确定建设规模;10月底前,以县为单元落实项目资金等各项建设条件,并编制完成项目建设方案;2019年11月-2020年3月底,组织开展项目建设;2020年1月起建成项目并网发电,3月底前全部投产发电。
根据方案,一家一户建设的项目规模按户均5千瓦左右配置,最大不超过7千瓦。政府统一组织建设的,参照村级光伏扶贫电站管理模式,项目建设规模按房顶实际面积配置。

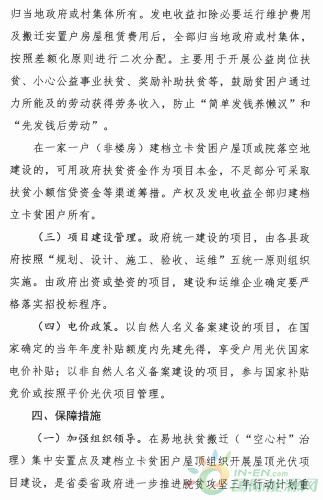

方案提出项目建设方式为:在集中安置点整村或成方连片建设的(总规模大于200千瓦),由县政府统筹整合涉农、东西协作、定点帮扶和社会捐赠等资金统一进行建设,产权及发电收益归当地政府或村集体所有;发电收益扣除必要运行维护费用及搬迁安置户房屋租赁费用后,全部归当地政府或村集体,按照差额化原则进行二次分配,主要用于开展公益岗位扶贫、公益事业扶贫、奖励补助扶贫等,鼓励贫困户通过力所能及的劳动获得劳务收入。在一家一户(非楼房)建档立卡贫困户屋顶或院落空地建设的,可用政府扶贫资金作为项目本金,不足部分可采取扶贫小额信贷资金等渠道筹措;产权及发电收益全部归建档立卡贫困户所有。
此外,在电价政策方面,方案提出,以自然人名义备案建设的项目,在国家确定的当年年度补贴额度内先建先得,享受户用光伏国家电价补贴;以非自然人名义备案建设的项目,参与国家补贴竞价或按照平价光伏项目管理。详细情况请见原文。
原文如下:

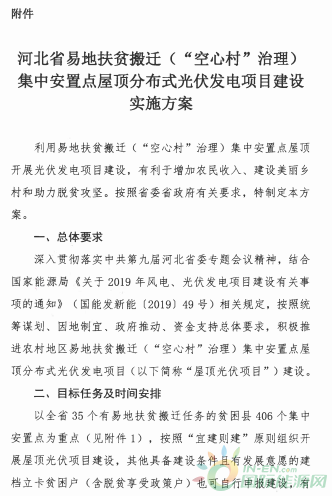

河北省发展和改革委员会 河北省扶贫开发办公室关于印发《河北省易地扶贫搬迁(“空心村”治理)集中安置点屋顶分布式光伏发电项目建设实施方案》的通知
有关市发展改革委(能源局)、扶贫办,国网河北省电力有限公司、国网冀北电力有限公司:
为落实省委办公厅《中共第九届河北省委专题会议纪要》(九届〔2019〕第27号)有关要求,积极推进易地扶贫搬迁(“空心村”治理)集中安置点屋顶分布式光伏发电项目建设工作,现将制定的《河北省易地扶贫搬迁(“空心村”治理)集中安置点屋顶分布式光伏发电项目建设实施方案》印发你们,请认真抓好落实。
请各市发展改革委、扶贫办于10月30日前将本市实施方案以正式文件报送省发改委、省扶贫办,并明确相关责任部门和联络人。同时,于每月30日前报送工作进展情况。
省发改委联系人:李飞飞0311-88600512 nyjxnyc@163.com
省扶贫办联系人:王向科0311-87807058 hbsfpbkfzdc@163.com

附件:河北省易地扶贫搬迁(“空心村”治理)集中安置点屋顶分布式光伏发电项目建设实施方案.pdf
共计406个集中安置点!河北重点推进屋顶光伏发电项目建设
未经允许不得转载:中国能源资讯网 » 共计406个集中安置点!河北重点推进屋顶光伏发电项目建设
相关推荐
- 重庆市能源局:2024年全市新增分布式光伏超过129.5万千瓦
- 福建福州市工业领域碳达峰实施方案:积极发展光伏发电等清洁能源
- 湖南绥宁县分布式光伏发电项目建设管理实施细则发布
- 高汇新能源51.103MW分布式光伏项目并网发电
- 总投资1040万元!湖南汨罗市屈子祠光伏发电项目110kV送出工程获批
- 中国电力益阳大通湖100兆瓦渔光互补光伏项目并网
- 绿电澎湃!水电十四局三个光伏项目实现全容量并网发电
- 新疆昌吉州:加强风电、光伏等清洁能源供给能力
- 中标 | 中国能建西北城建中标鲁能韩城5万千瓦复合光伏发电EPC总承包项目
- 全国最大光氢储一体化海上项目全容量并网发电
- 菲律宾巴科洛德50兆瓦光伏项目顺利实现50万安全工时
- 世界历史上15次大规模停电中,为什么没有中国?
- 签约!晶澳科技深化澳洲布局,250MW组件供货MOU协议落地
- 灌云洋桥156.16兆瓦渔光互补光伏发电项目(二期) 全容量并网
- 安徽濉溪县屋顶分布式光伏发电项目全容量并网
- 清能院担任中国光伏行业协会光伏防沙治沙专业委员会主任委员单位
- 云南:支持“高速+光伏”!
- 中标 | 水电三局中标宜良产业园区屋顶分布式光伏发电EPC总承包项目
